暖灰现代极简 · 预算决策稿

175㎡住宅装修
20 / 30 / 40 万方案

以业主提供的实测户型图为唯一空间依据,结合浅暖灰通铺、暖白墙顶、深木色柜体与克制线性灯光,建立三个可执行预算档。户型图未标明的尺寸、承重结构、窗户和房间用途不自行补造。

建筑面积175㎡
暂估得房率80%
计价套内面积约140㎡
户型基准业主实测图
口径说明:三档预算均按“硬装+全屋定制+室内门+基础卫浴+灯具开关+窗帘”计算,不含中央空调、地暖、新风和可移动家具家电。每档预留10%机动金,不应提前写进施工合同。

本方案采用的实际户型

业主提供的实测户型图,中央最大区域为客厅
严格按原图:中央最大空间确认为客厅,右下外开门位置按入户处理;其余墙体、门洞和空间连接关系全部保留。图中的定位点属于原始测绘标记,不作为家具或功能点位。
不擅自改动:在取得带尺寸、承重墙、窗户和管道位置的正式平面图前,本方案不拆墙、不改门洞,也不替其余房间强行命名。后续效果图只能从现有门洞视角和中央客厅关系出发,不能生成原图中不存在的开口、阳台或通道。

快速结论

入住基础型
20万

重功能,弱造型。参考图氛围约60%。

  • 合同支出上限18万
  • 柜体控制在45~50㎡
  • 不做全屋吊平顶
  • 国产基础材料
质感完善型
40万

增加细节、五金和灯光。参考图氛围约90%。

  • 合同支出上限36万
  • 柜体约70~75㎡
  • 更完整的灯光系统
  • 门、卫浴、五金升级

功能空间材质对比

以下图片只比较三个预算档的材料、柜体和工艺,不用于认定厨房、卧室及卫生间在户型图中的具体位置。中央最大空间已确认为客厅;其他功能必须等正式图或现场确认后再落位。

厨房材质参考(位置待确认)

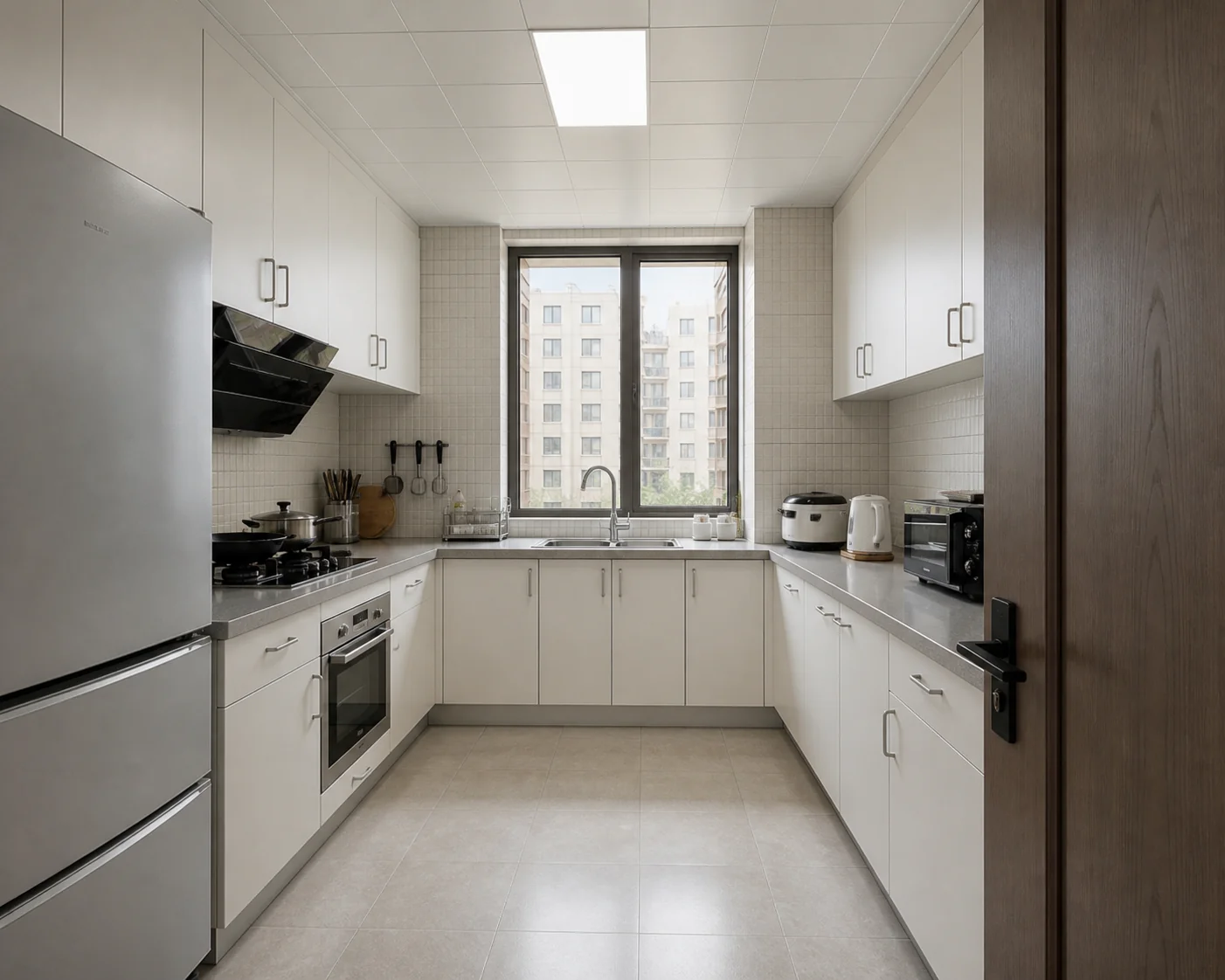

20万元档厨房效果图
20万档普通吊柜、独立冰箱、铝扣板顶和基础台面,功能够用。

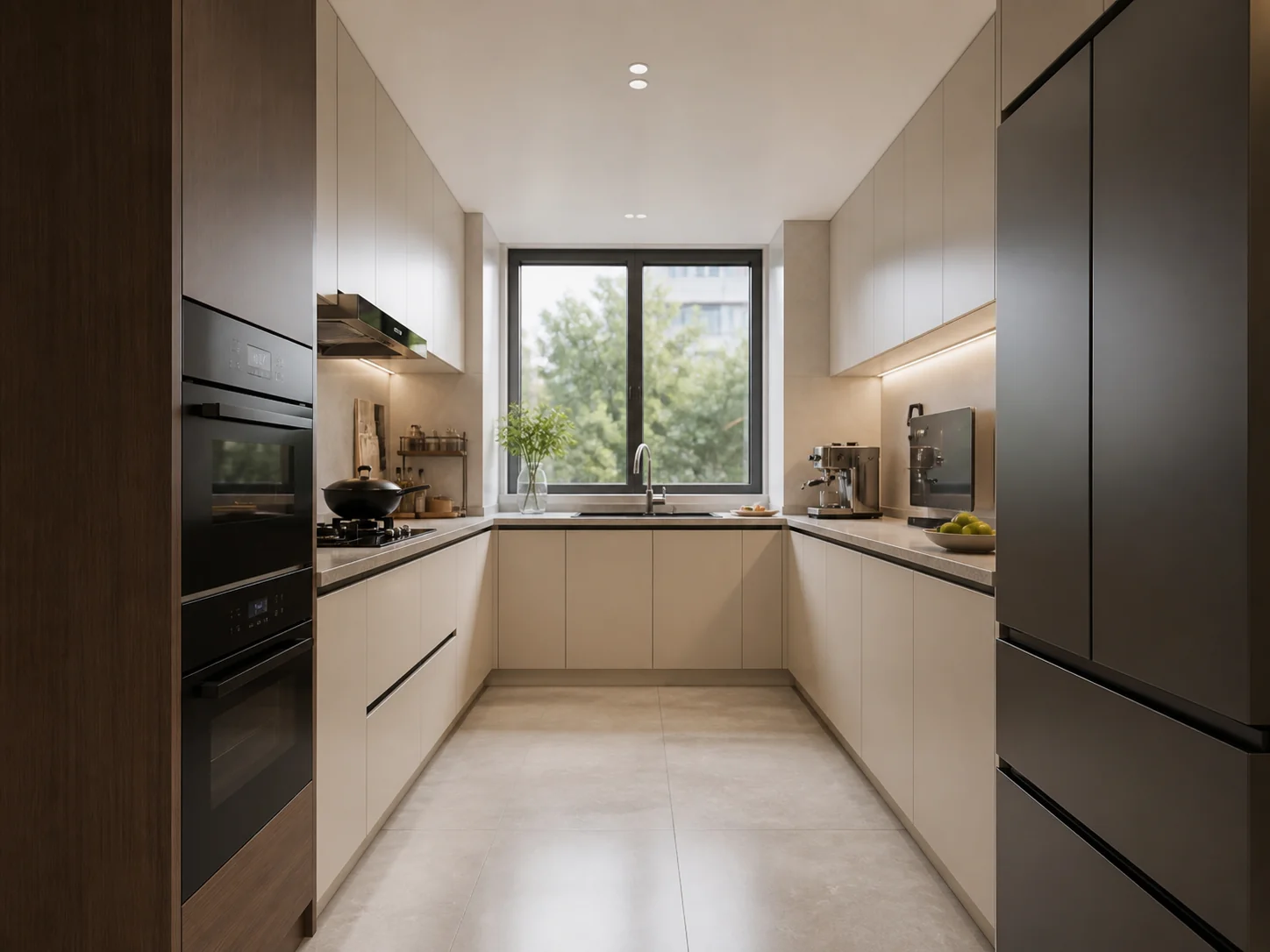

30万元档厨房效果图
30万档柜体到顶、蒸烤高柜、柜下灯和更整齐的电器关系。

40万元档厨房效果图
40万档更多抽屉与高柜、材质对齐、分层照明和更细致收口。

卧室材质参考(不指定房间)

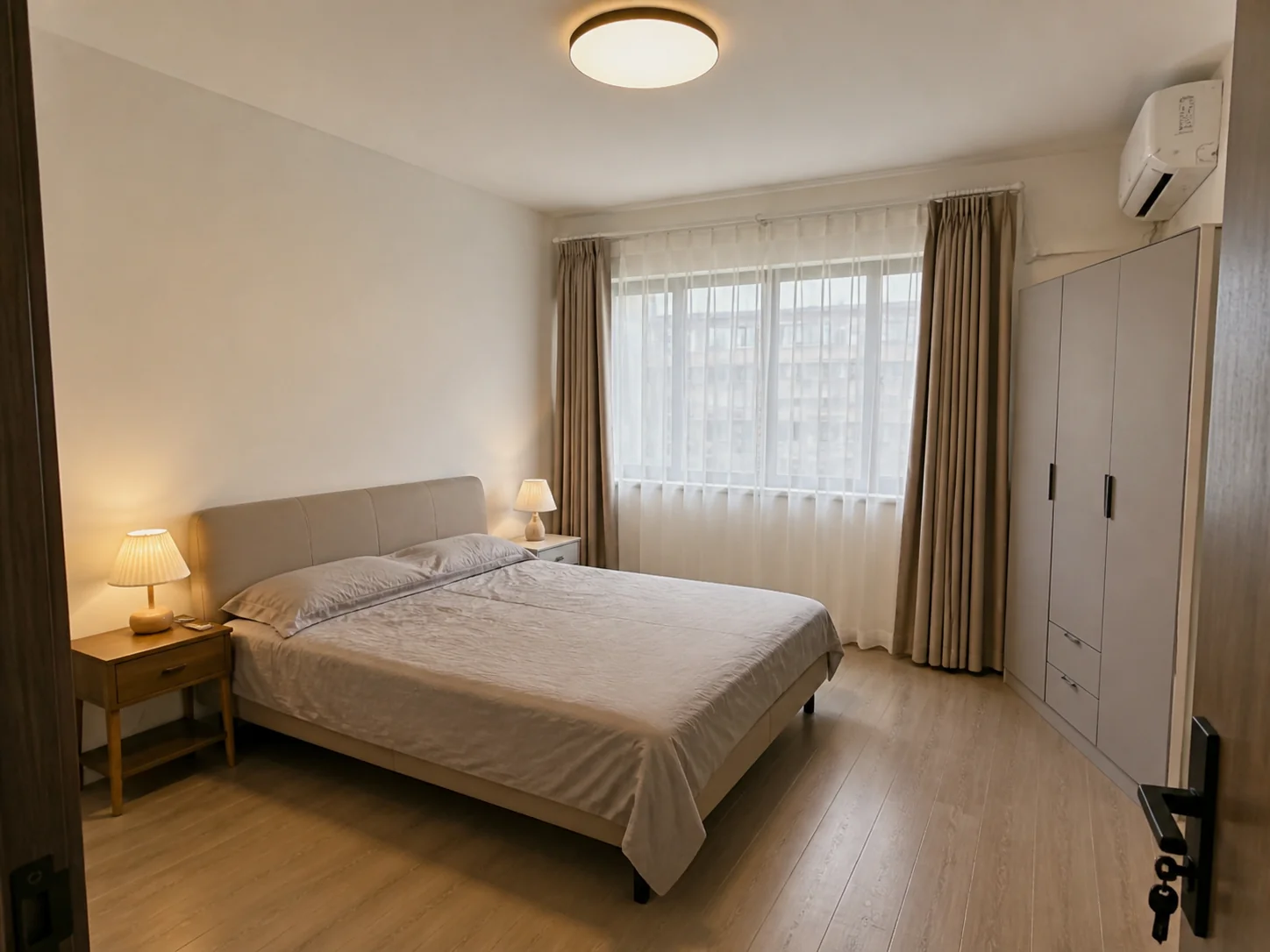

20万元档主卧效果图
20万档乳胶漆、吸顶灯、成品床和标准柜门,简单耐用。

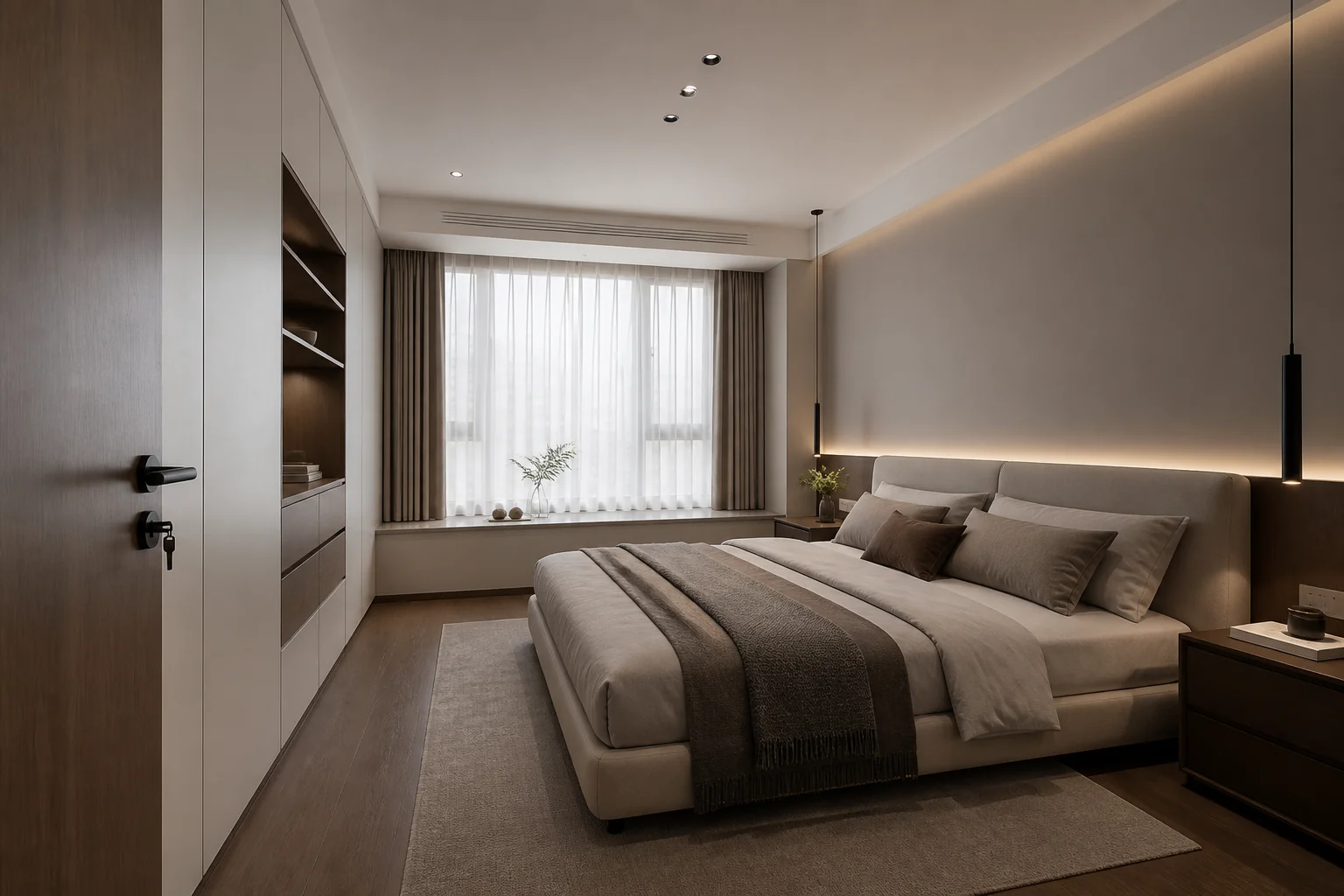

30万元档主卧效果图
30万档通顶衣柜、局部开放格、床头吊灯和窗帘盒。

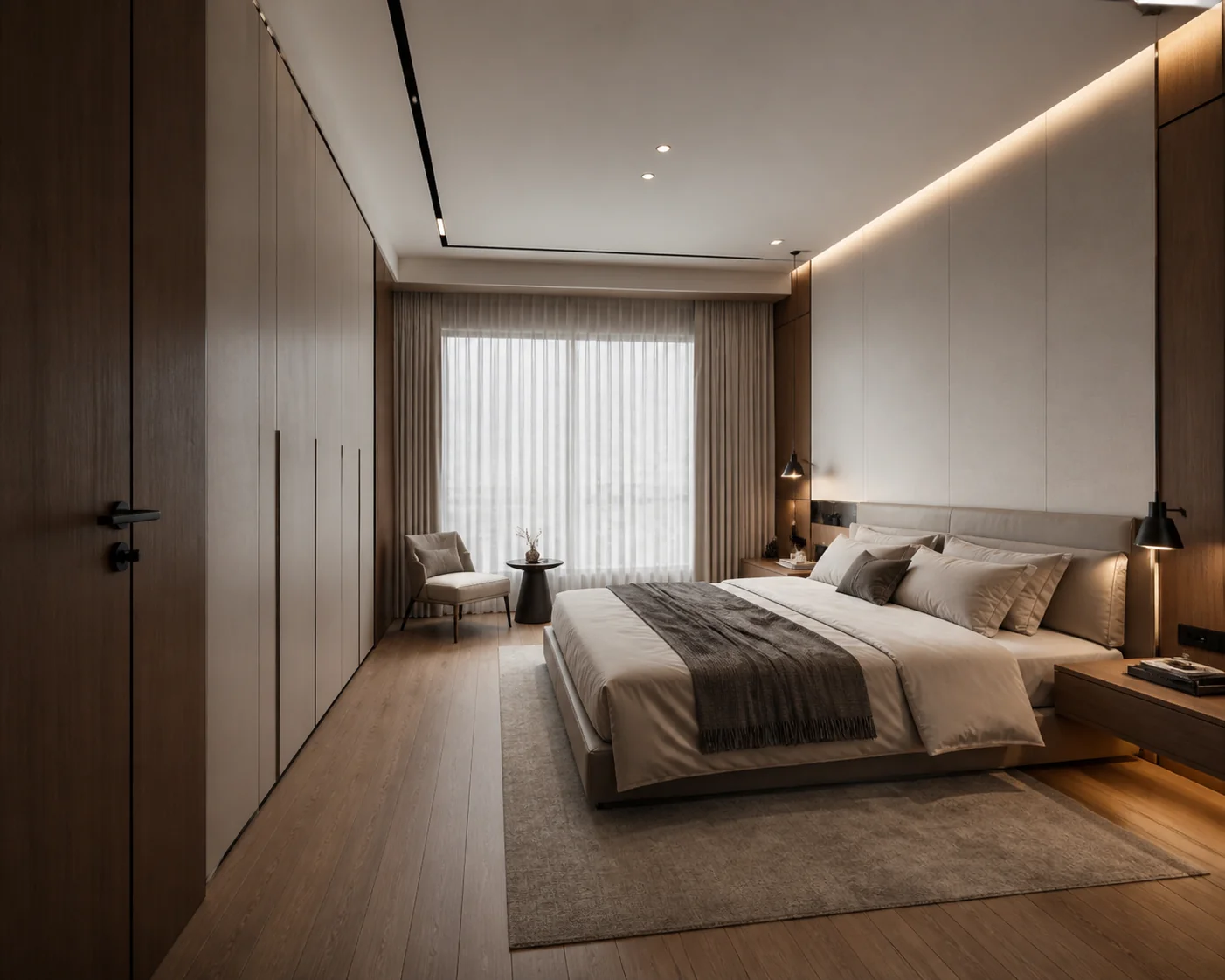

40万元档主卧效果图
40万档门墙协调、半高木饰面、悬浮床头柜与精细照明。

卫生间材质参考(位置待确认)

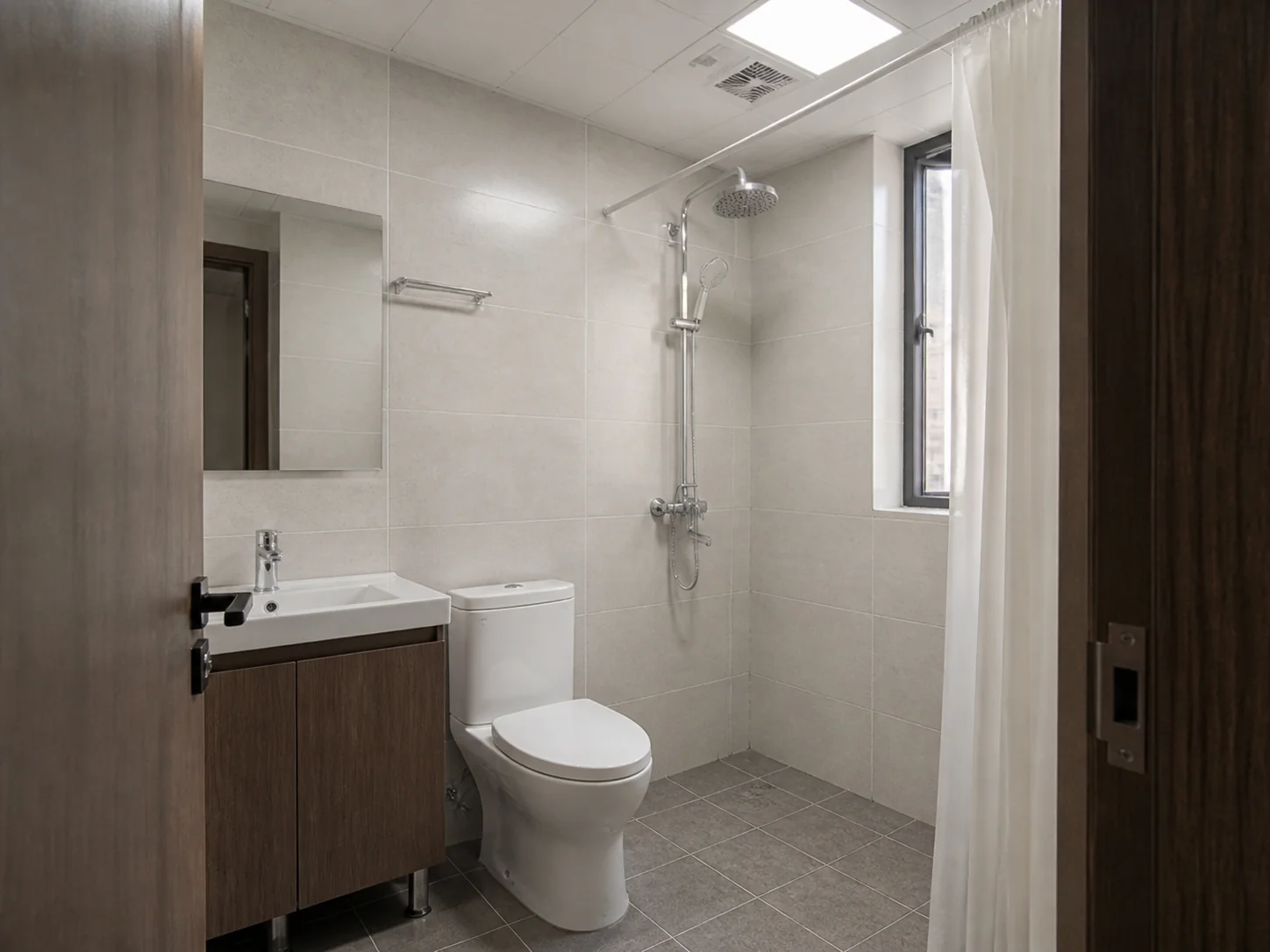

20万元档卫生间效果图
20万档基础瓷砖、普通洁具和浴帘,不强行做玻璃分隔。

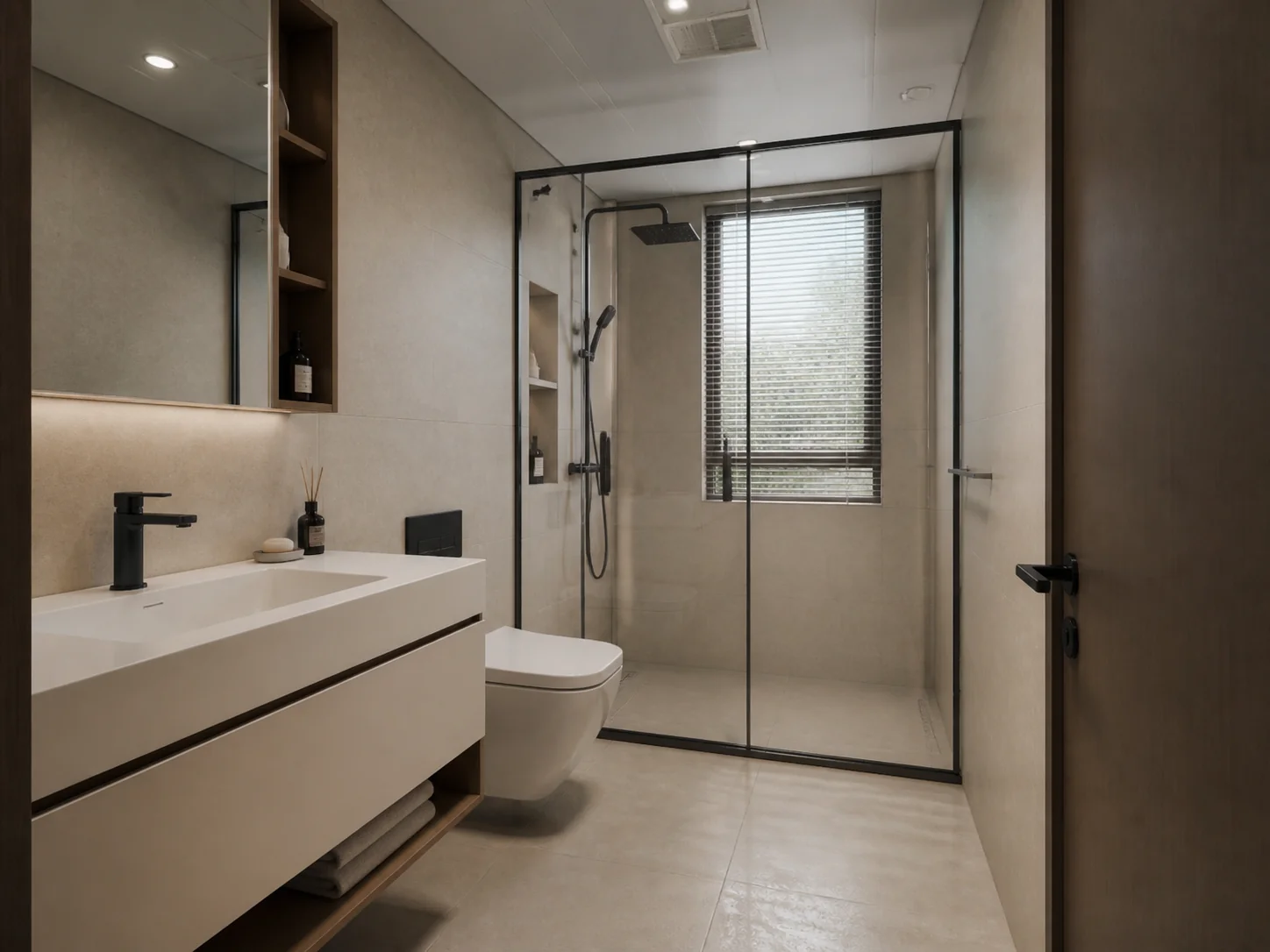

30万元档卫生间效果图
30万档悬空浴室柜、镜柜和玻璃隔断,前提是净尺寸足够。

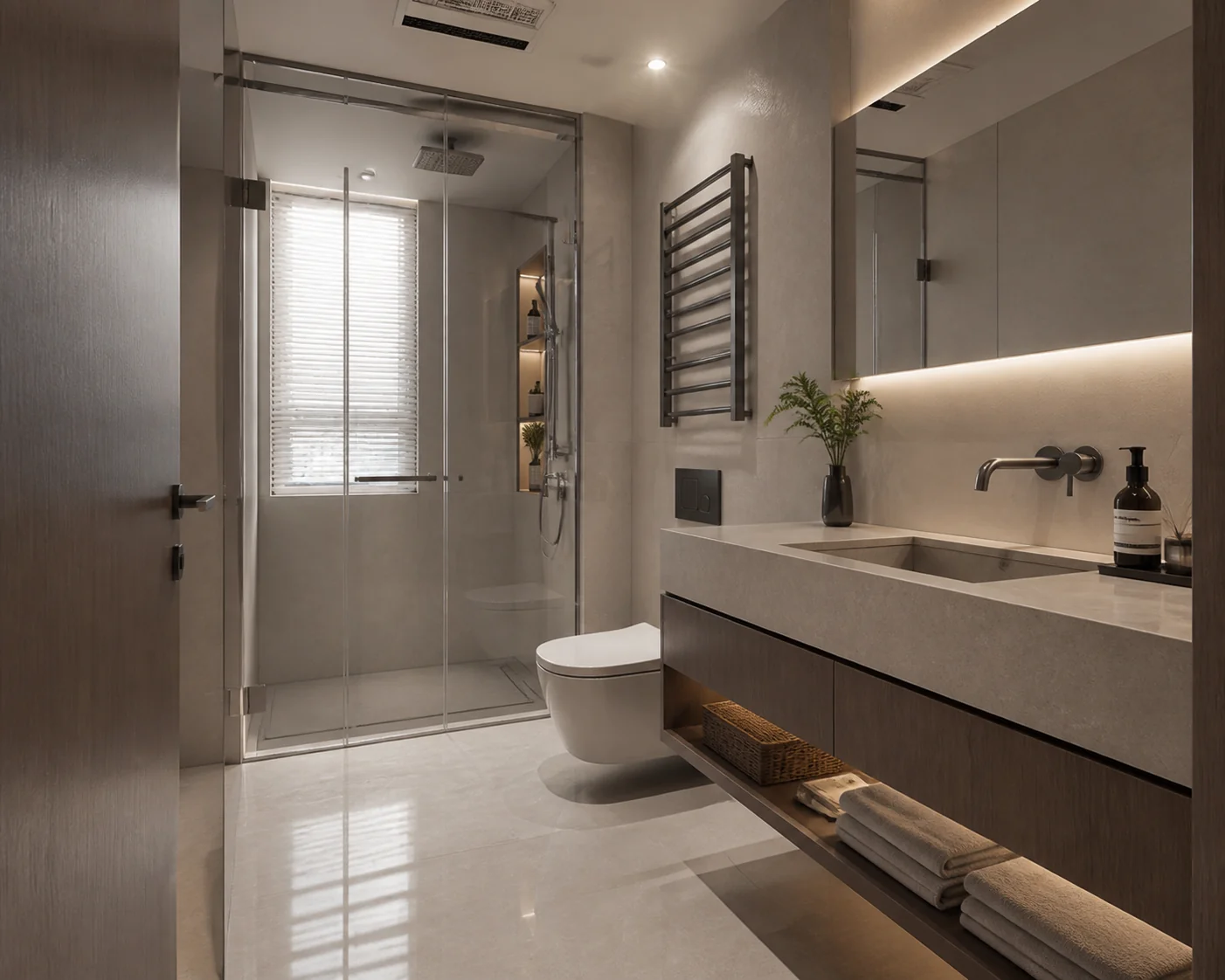

40万元档卫生间效果图
40万档宽镜柜、完整收纳、舒适淋浴尺寸与更好的五金灯光。
卫生间说明:图片中的隔断只是档位示意,不代表必须做干湿分离。实际净淋浴尺寸不足900×900mm时,优先采用浴帘或单片玻璃,保证通行和安全。

统一计算逻辑

套内面积 = 175㎡ × 80% = 140㎡ 墙顶涂刷面积 ≈ 套内面积 × 2.8 = 392㎡,按400㎡估算 地面铺贴面积 ≈ 105㎡;厨卫及阳台墙砖 ≈ 55㎡ 总铺贴面积 = 160㎡;含8%损耗采购量 ≈ 173㎡ 可签约金额 = 总预算 × 90% 机动金 = 总预算 × 10%

全屋定制必须按柜体正面投影面积计算,不能按房屋建筑面积计算。计算式为:柜体长度 × 柜体高度 × 投影单价。抽屉、玻璃门、拉直器、灯带和见光板要单独计数。

柜体位置20万档30万档40万档
玄关柜4㎡5㎡6㎡
餐边柜4㎡6㎡8㎡
电视柜成品柜3㎡5㎡
主卧衣柜8㎡9㎡10㎡
两间次卧衣柜12㎡14㎡16㎡
书房与阳台柜5㎡9㎡11㎡
厨房折算11㎡12㎡13㎡
封板及余量4㎡5㎡6㎡
控制总量约48㎡约63㎡约75㎡

方案一:20万元入住基础型

适用于房屋基础条件较好、不大拆大改的情况。保留暖灰色调和整洁感,把装饰预算让给水电、防水与基本收纳。

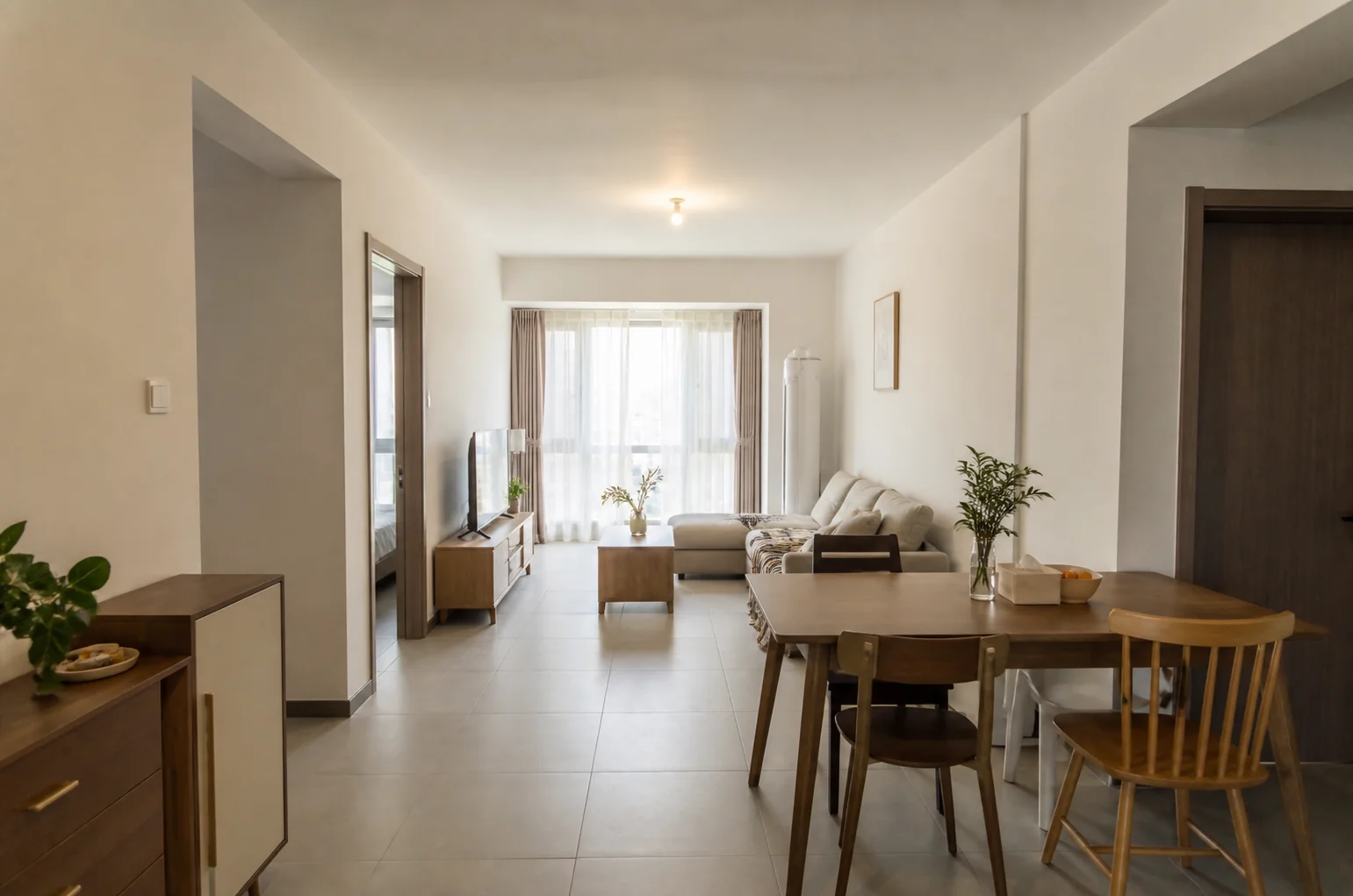

20万元预算暖灰现代极简客餐厅效果图
20万元档示意:基础平顶与照明、有限定制柜、成品家具;重视干净耐用,不追求复杂造型。
项目计算依据金额
基础施工拆改0.2+水电1.3+瓦工1.2+木工0.8+油工1.2+防水找平1.0+管理清运1.3+零星1.08.0万
瓷砖主材173㎡综合均价约90元,加运输加工1.8万
全屋定制48㎡×约700元+少量基础五金3.8万
台面、水槽基础石英石、普通大单槽0.5万
室内门6樘基础木门及厨卫门,减少复杂门套1.3万
两卫洁具基础马桶、花洒、浴室柜1.0万
灯具开关吸顶灯为主,客餐厅少量射灯0.4万
窗帘晾衣基础涤纶帘、手动晾衣架0.3万
玻璃、美缝、运输等明确封顶,按必要项配置0.9万
合同支出上限18.0万
不可预支机动金处理隐蔽工程和必要增项2.0万

保留

  • 浅暖灰柔光砖通铺
  • 暖白乳胶漆
  • 深木色餐边柜开放格
  • 必要防水和水电质量

必须取消

  • 磁吸轨道、全屋吊顶
  • 岩板与木饰面背景墙
  • 通顶门、隐形门、玻璃柜门
  • 艺术漆、微水泥和进口五金

方案二:30万元均衡推荐型

这是最适合当前175㎡房屋和参考风格的档位。客餐厅作为视觉重点,卧室保持简洁;柜子够用但不做满墙,预算不会被低价值造型吞掉。

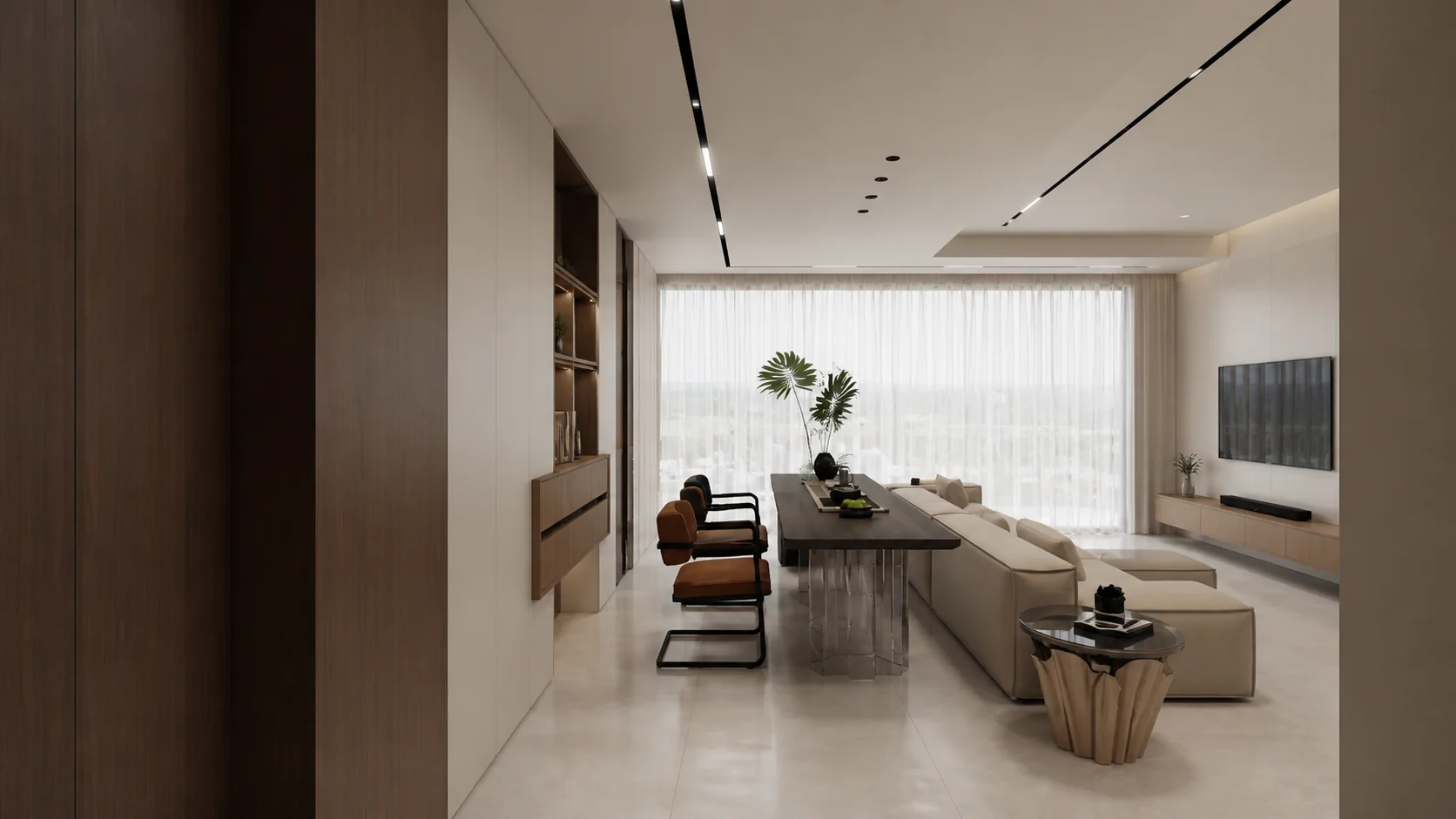

30万元预算暖灰现代极简客餐厅效果图
30万元档示意:局部无主灯、整合餐边柜、悬浮电视柜与更完整的窗帘,视觉和实用性较均衡。
项目计算依据金额
基础施工拆改0.3+水电1.6+瓦工1.5+木工1.3+油工1.4+防水找平1.2+保护清运0.7+管理零星2.510.5万
瓷砖主材173㎡综合均价约120元,加加工运输2.5万
全屋定制63㎡×700元=4.41万;五金、封板、抽屉约1.59万6.0万
台面、水槽20mm国产石英石、较好水槽龙头0.8万
室内门6樘木门及厨卫窄边门1.8万
两卫洁具国产中档马桶、花洒、镜柜及浴室柜1.6万
灯具开关客餐厅防眩射灯+两条轨道,卧室吸顶灯0.7万
窗帘晾衣全屋基础双层帘、阳台电动晾衣架0.6万
龙头、地漏、角阀等按点位列清单,不接受笼统打包1.2万
玻璃、美缝、石材、运输淋浴隔断、门槛石、收边及上楼0.8万
补充主材及收口踢脚线、窗台石、检修口、成品保护1.5万
合同支出上限27.0万
不可预支机动金总预算10%3.0万

30万档空间落地

方案三:40万元质感完善型

不追求奢侈品牌,而是把增加的10万元用于更完整的收纳、稳定的五金、门墙关系、灯光舒适度和细部收口。

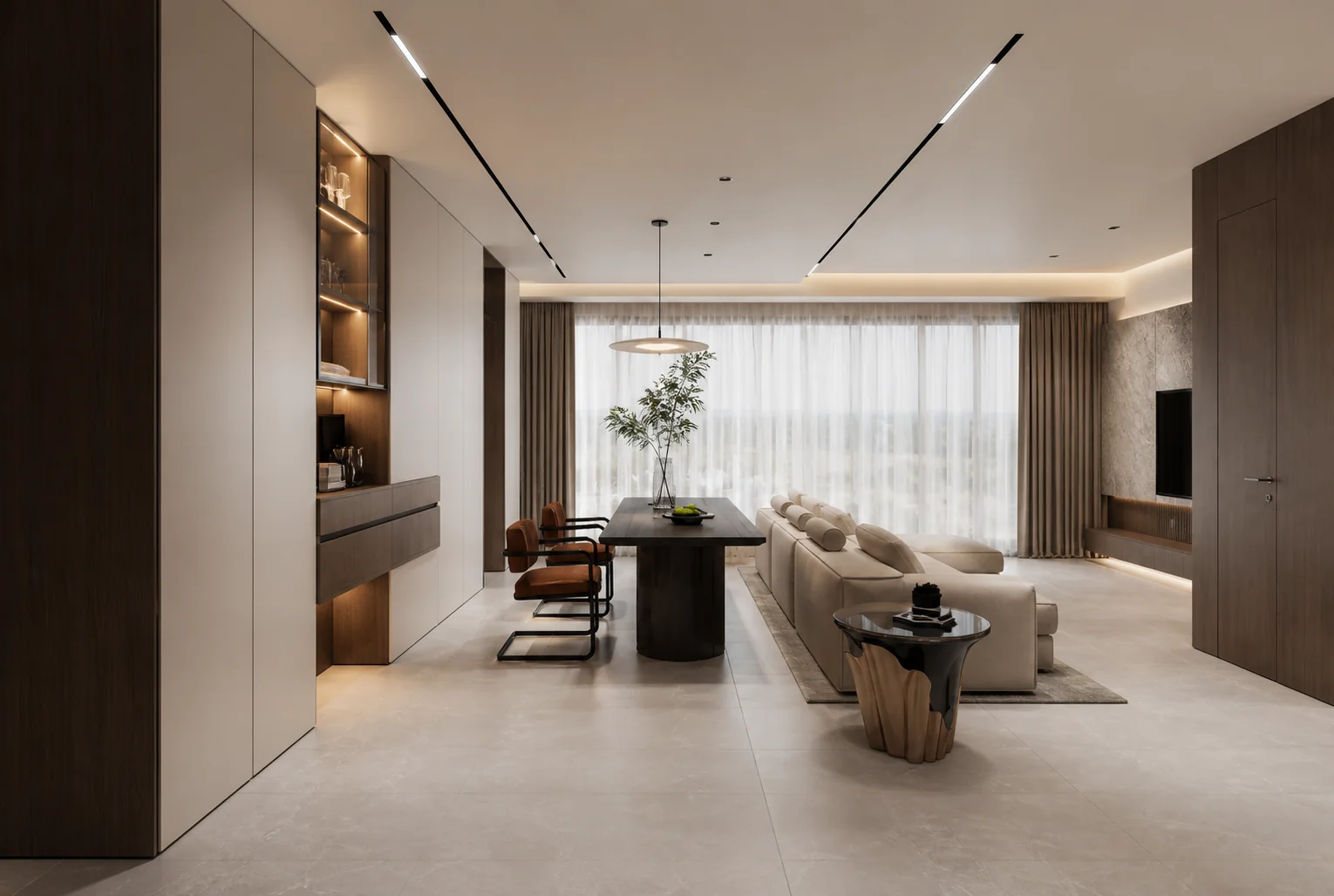

40万元预算暖灰现代极简客餐厅效果图
40万元档示意:更完整的分层照明、门墙对齐、展示格与电视背景细部,保持克制而非堆砌材料。
项目计算依据金额
基础施工更完整吊顶、灯槽、墙面平整度及细节收口12.0万
瓷砖主材柔光砖升级,重点空间允许更大规格3.5万
全屋定制75㎡投影,升级部分门板、抽屉和国产优质五金8.5万
台面、水槽石英石、台下盆及功能龙头升级1.0万
室内门门高、颜色与墙面关系优化,厨卫窄边门升级2.5万
两卫洁具洁具、花洒、镜柜与淋浴隔断整体升级2.5万
灯具开关分区调光、防眩射灯、重点线性照明1.2万
窗帘晾衣布料和轨道升级1.0万
龙头地漏及功能五金高频使用部件升级1.5万
玻璃、石材、美缝及零星精细收口、运输和不可预见小项2.3万
合同支出上限36.0万
不可预支机动金总预算10%4.0万

装修细节:少做无效定制,把钱留给基础工艺

这里说的“不要定制”,不是完全不用定制柜。厨房、玄关、家政柜和有梁柱遮挡的位置仍适合定制;不建议的是为了“严丝合缝”把电视墙、床、床头柜、书桌、儿童房和每一面空墙都固定死。定制应解决尺寸与收纳问题,不应成为全屋造型材料。

为什么不建议大面积、低预算定制

质量链条长

效果取决于最弱的一环

设计量尺、拆单、板材、封边、五金、运输和安装由不同人员完成。品牌板材不等于成品质量好;任何一环失误,都会表现为门缝不齐、柜门变形、封边崩口或现场大量打胶。

低价容易缩水

投影单价不是落地总价

低报价常用薄背板、低等级五金、短层板、少抽屉和少见光板控制成本,拉直器、收口条、异形切割、灯带及运输安装再单独收费。最终价格未必低,配置却难以横向比较。

容错率低

房屋和柜子都不是绝对方正

墙、顶、地存在误差,通顶门和满墙柜会放大歪斜。尺寸留得太紧无法安装,留得太松只能用宽封板或玻璃胶补缝;墙体返潮、地面沉降后也更难调整。

难维修

固定越多,改动成本越高

插座、路由器、扫地机、空调检修口和水阀一旦被柜体遮挡,后期维修必须拆柜。儿童房和书房需求变化快,成品家具更容易移动、替换和转卖。

环保误区

板材等级不代表室内一定安全

检测报告针对规定条件下的单块样品。全屋用量、封边完整度、背板裸露、现场开孔和通风条件都会影响实际释放量。少用板材通常比只追逐“最高环保等级”更可靠。

审美寿命

复杂造型更容易过时

开放格、玻璃门、格栅、悬浮造型和大面积木饰面会增加清洁、灯光和收口成本。简单平板柜配可更换家具,通常更耐看,也给未来生活留出调整空间。

哪些做定制,哪些买成品

位置建议原因与做法
厨房、玄关、家政柜优先定制设备、管线和尺寸复杂;先确定电器型号与水电点位,再复尺下单,阀门和插座必须可检修。
主卧衣柜适量定制做到顶可减少积灰,但门板不必盲目一门到顶;常规分段门更稳定,内部按挂衣长度而不是格子数量设计。
电视柜、餐边柜半定制只定制承担储物和遮丑的部分,电视背景保持乳胶漆;减少悬空长柜、石材、格栅和大面积开放格。
床、床头柜、书桌、儿童家具优先成品人体尺度和使用习惯会变化,成品更容易试用、移动和更换,也不会把插座永久封死。
阳台柜、卫生间柜按环境决定潮湿或暴晒区先解决防水、排水和遮阳;使用防潮基材、铝材或合格成品柜,不要用普通颗粒板硬顶环境问题。

定制柜必须守住的质量底线

现场木工打柜子 vs 工厂定制

两种方式都能做出好柜子,也都可能翻车。真正的差异不是“手工一定结实”或“工厂一定高级”,而是加工条件、封边能力、设计拆单、安装水平和责任边界不同。柜体与柜门也可以分开选择:现场制作柜体,柜门交给工厂加工,是常见的折中方案。

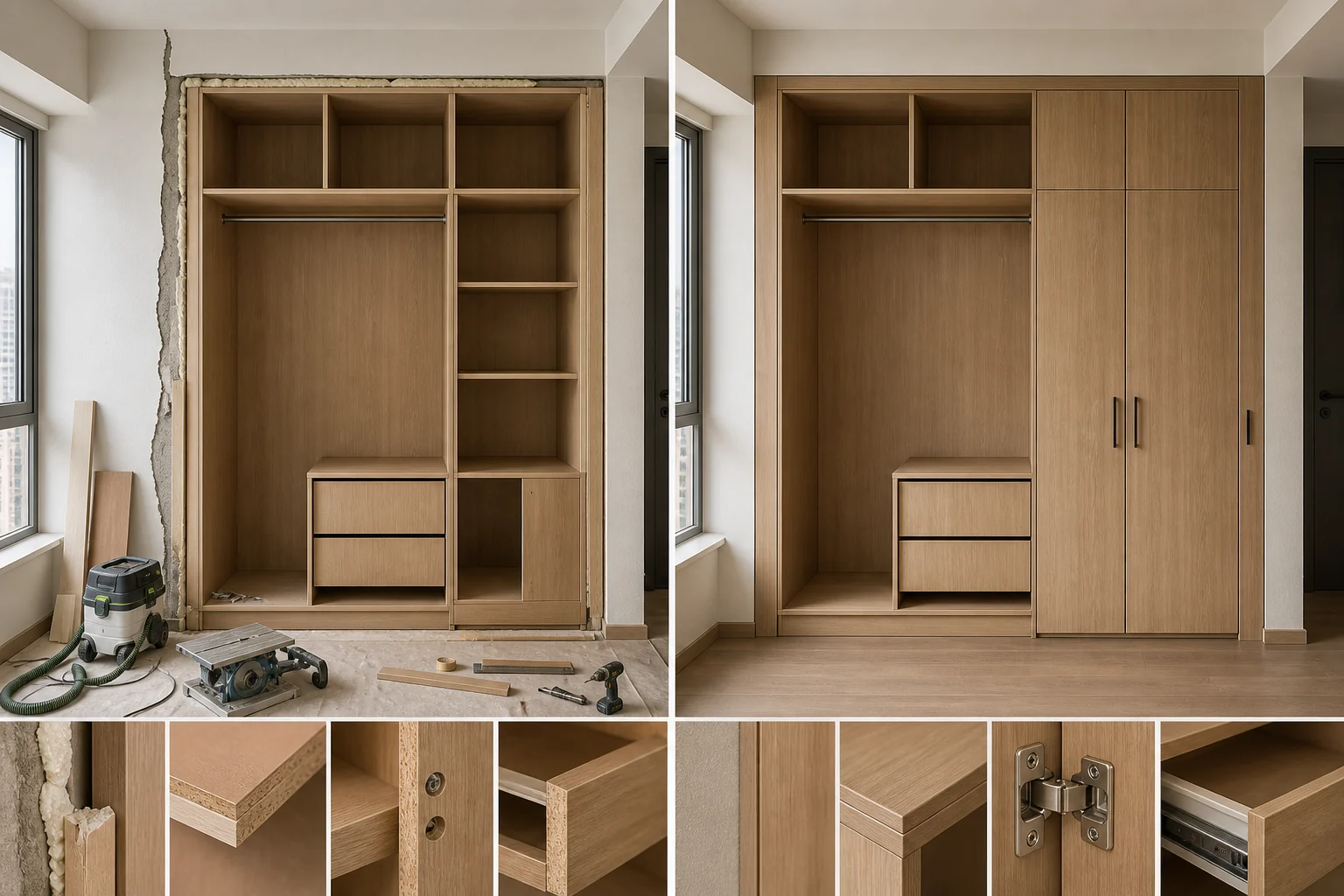

现场木工打柜子与工厂定制柜加工安装对比图
左:现场木工制作,对歪墙和临时尺寸适应快,但裁切、封边、粉尘和细节高度依赖师傅与现场设备;右:工厂定制,机器开料封边、孔位和门缝更稳定,但必须依赖准确复尺、拆单和合格安装。
对比项现场木工打柜子工厂定制柜怎么选
尺寸适配现场边量边做,遇到歪墙、梁柱和异形位置调整快按复尺数据生产,精度高,但错误尺寸返工周期长异形、局部补柜或旧房墙体误差大,现场制作更灵活;大面积标准柜适合工厂生产
开料与孔位受手持工具、工作面和师傅经验影响,重复尺寸与排孔精度较难统一电子锯或数控开料、标准排孔,批量一致性通常更好抽屉多、门板多、五金复杂时优先工厂;现场制作要先确认工具和样板
封边质量常见便携封边、木条收边或免漆板自带边,现场切口容易成为薄弱点设备压力、温度和修边较稳定,可选PUR等成熟工艺,但仍要核实工厂能力厨房、洗衣区和高频柜优先可靠机器封边;任何现场开孔切边都要重新密封
柜体结构可现场做固定式结构,贴合空间,但不等于天然更结实;连接件、层板跨度仍决定耐久模块化柜体便于拆装和调平,结构经过标准化,但低价产品也会减少连接件与背板配置不要只比较“钉得多不多”,应比较板厚、背板、连接方式、固定点和层板跨度
柜门与外观现场很难稳定完成精细门板加工和烤漆,门缝、孔位与表面保护更考验手艺门板颜色、造型、封边和铰链孔位更统一,适合大面积平板门即使柜体现场打,也建议柜门、抽屉和精密五金由工厂加工
环保与粉尘板材在家中切割,粉尘和气味集中;切口多且封边条件有限主要加工在工厂完成,现场粉尘较少;但板材用量大、背板和开孔仍影响释放核对具体板材批次和报告,控制总用量并充分通风,不把“现场打”或“工厂做”等同于环保
工期与修改现场制作占用工地时间,噪声粉尘大,但小改动能即时处理复尺后集中生产,现场安装快;漏单、错单和补板需要等待工期紧但方案已定可选工厂;需求仍在变化时不要急着下单
价格透明度常按板张、人工或展开项报价,五金和柜门另算,容易漏算损耗及油漆收口常按投影面积低价引流,抽屉、见光板、封板、五金和安装再加价统一按“同一张逐柜清单的最终落地总价”比较,不能拿木工人工费与定制投影单价直接比
售后责任通常由木工或装修公司承担,个人师傅后续响应存在不确定性厂家负责生产、经销商负责销售、安装队负责落地,出现问题可能互相推责合同明确设计、复尺、生产、运输、安装和整改的唯一责任方,并保留尾款

更适合现场打

  • 旧房局部补柜或异形小空间
  • 墙体误差大、现场条件频繁变化
  • 简单柜体、开放架或设备包覆
  • 已经确认师傅作品和封边方案

更适合工厂定制

  • 厨房、玄关和大面积衣柜
  • 平板门、抽屉和复杂五金较多
  • 对颜色、门缝和批量一致性要求高
  • 图纸完整且能接受复尺后的生产周期
本方案建议:厨房、玄关、主卧衣柜使用工厂定制;异形小柜和现场补位可交给可靠木工。若采用“木工柜体+工厂柜门”,必须在开工前统一板厚、门缝、铰链孔位、封边颜色和安装基准,否则两个团队最容易在接口处互相推责。

卫生间做不做干湿分离

干湿分离的目标是控制淋浴飞溅,不是为了“看起来高级”而强塞一块玻璃。判断前必须以贴砖后的净尺寸排布马桶、浴室柜、门扇和淋浴区;尺寸不足时,不做固定隔断、改用浴帘或半隔断,往往比做一个狭窄玻璃笼更安全。

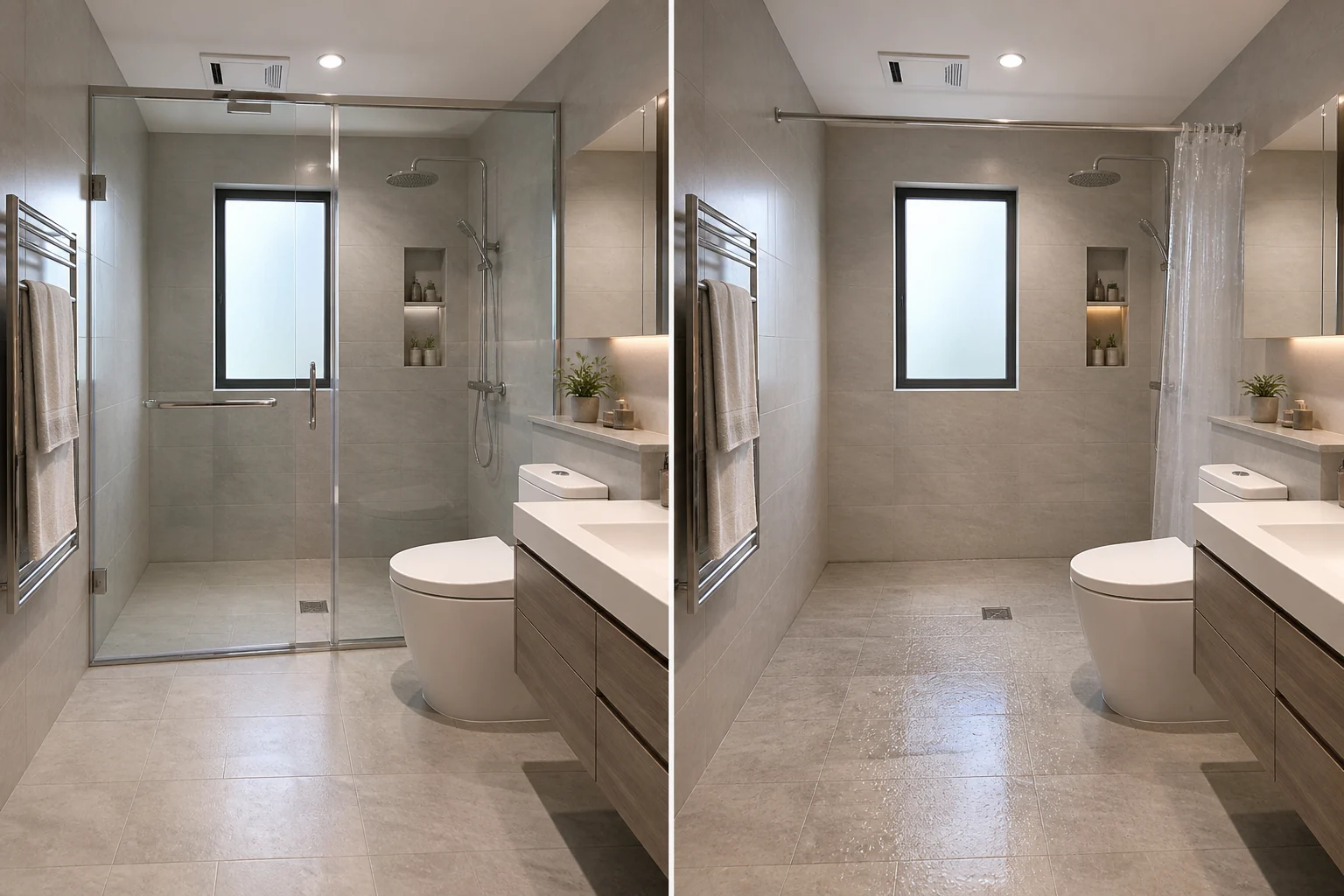

卫生间固定玻璃干湿分离与开放式淋浴对比图
左:固定玻璃分离,飞溅控制更好,马桶和浴室柜较干燥,但会占用开启、转身和清洁空间;右:开放式或浴帘方案,空间灵活、方便照护,但必须做好全地面防水找坡、通风和防滑。
条件建议做固定玻璃分离建议不做或改用浴帘/半隔断
淋浴净尺寸完成面后仍能保留舒适站立、转身和抬手空间;常见舒适目标约900×900mm或更宽任何一边接近或低于约800mm,身体容易碰玻璃;异形角落还要扣除门轴、把手和管件
进出通道门扇开启不撞马桶、花洒和人,入口宽度足够,紧急时能从外部协助开启只能向内开且人跌倒后会堵门,或入口被马桶、浴室柜压缩;此时优先移门、外开、浴帘或开放式
家庭成员成员行动自如,主要需求是保持台盆、马桶和毛巾干燥老人、行动不便者或需要家长协助儿童洗澡,需要更大连续地面和照护空间
通风与采光隔断后淋浴区仍有有效排风,玻璃不会完全挡住唯一窗户和换气路径小暗卫通风弱,隔断形成潮湿角落;应先改善排风,不要靠玻璃解决返潮
清洁习惯能接受定期清理玻璃水垢、轨道、胶条和五金,水质较硬时愿意及时刮水不愿维护水垢、玻璃胶霉变和轨道积污;浴帘可拆洗更换,开放地面更容易整体冲洗
浴室柜与收纳浴室柜、木门套、插座或毛巾位确实处于飞溅范围,隔断能明显延长其寿命空间本就宽、洁具距离淋浴远,或已使用防潮柜体和合理挡水,固定玻璃的收益有限

做固定隔断的工艺底线

  • 使用符合要求的安全玻璃,并核对标识、厚度及五金适配
  • 玻璃尺寸以贴砖完成面复尺,不提前按毛坯尺寸下单
  • 固定点避开暗埋水电,墙体和五金能承受玻璃重量
  • 门槛、挡水和地漏共同排水,不能只靠玻璃胶挡水
  • 保留合理门缝和排气路径,门扇启闭无夹手、碰撞风险

不做固定隔断的工艺底线

  • 整个可能受水区域统一做防水和连续找坡
  • 选择防滑地面,地漏位置便于形成坡度并容易清理
  • 浴帘下摆落在淋浴区内,轨道位置避免压缩抬手空间
  • 插座、木门套和浴室柜避开直接飞溅或采取防潮措施
  • 提高排风效率,洗浴后及时刮水、通风和干燥
本方案建议:客卫若承担老人、儿童洗浴或需要照护,优先开放式地面+可更换浴帘;主卫完成面净尺寸充足时再做玻璃隔断。不要为了干湿分离把淋浴区压到勉强能站,也不要用高挡水条制造绊倒风险。

基础工艺怎么选

项目推荐选择不建议现场验收
水电保留原有合格线路,按需求局部改造;强弱电分管,线径、回路与空开匹配负载为“横平竖直”大面积绕线、全屋换线,或不开槽直接压管封槽前拍照并标尺寸;做绝缘、通断和打压测试,厨卫大功率设备独立回路

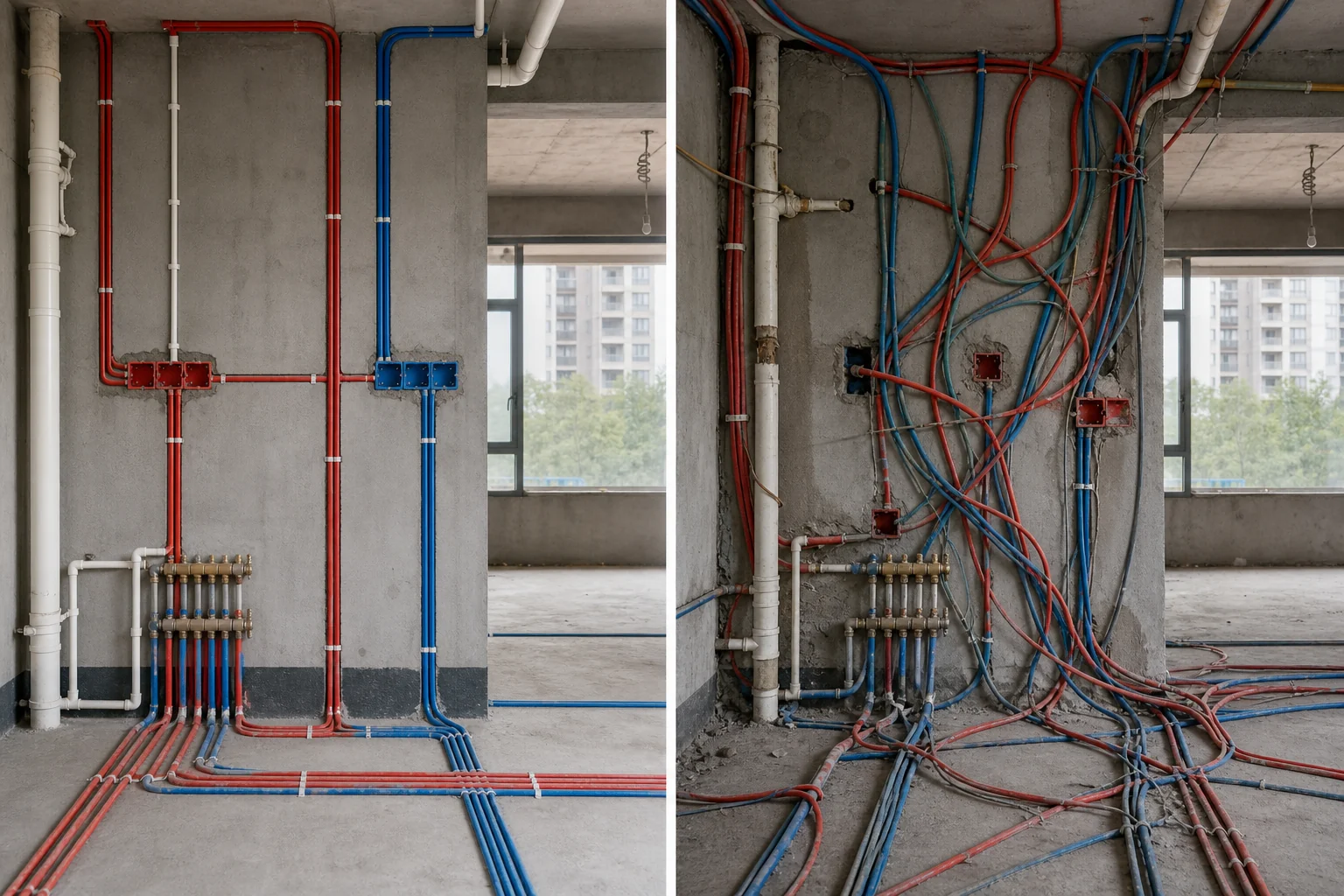

水电布管推荐工艺与错误工艺对比图
左:推荐做法,分管、固定、路线清楚;右:常见错误,绕线过多、交叉混乱且缺少固定。示意图用于辨别原则,实际回路与管径以电气设计为准。

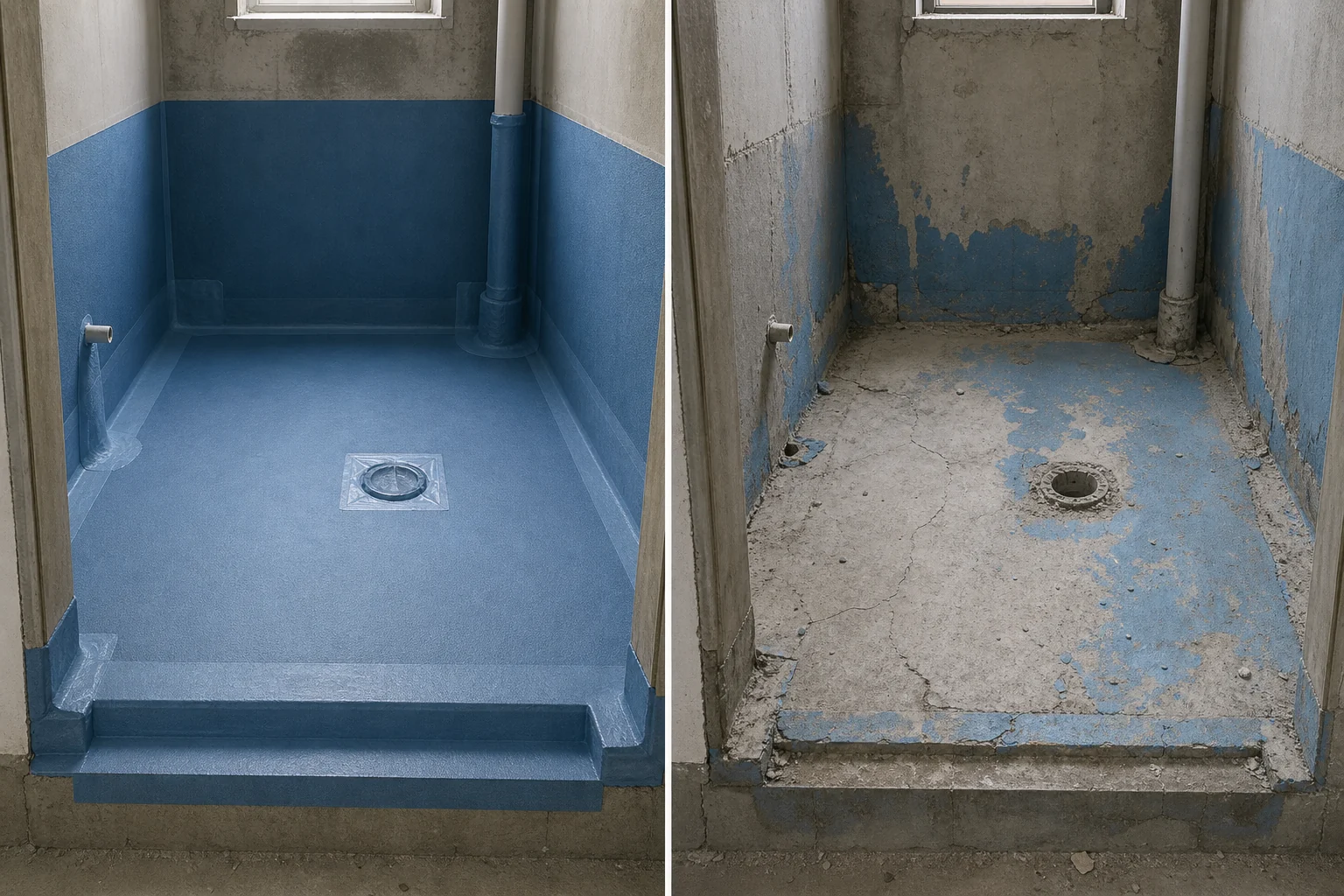

防水基层坚实后做柔性防水;地面、墙角、管根和门槛重点加强,按用水区域确定墙面高度只看涂刷颜色、遍数,不处理基层和管根;用防水掩盖渗漏源涂膜无漏刷开裂;闭水至少按合同约定时长执行,并到楼下共同确认
卫生间防水推荐工艺与漏刷工艺对比图
左:推荐做法,基层完整、管根和阴角加强、涂膜连续;右:常见错误,基层开裂且漏刷、薄厚不均。
贴砖先排版后铺贴;普通规格用成熟水泥砂浆或匹配瓷砖胶,大砖按厂家体系施工不同材料随意混用、超厚粘贴、用美缝掩盖宽窄缝检查平整、对缝、坡度和空鼓;墙压地或地压墙不是核心,防水与排水才是

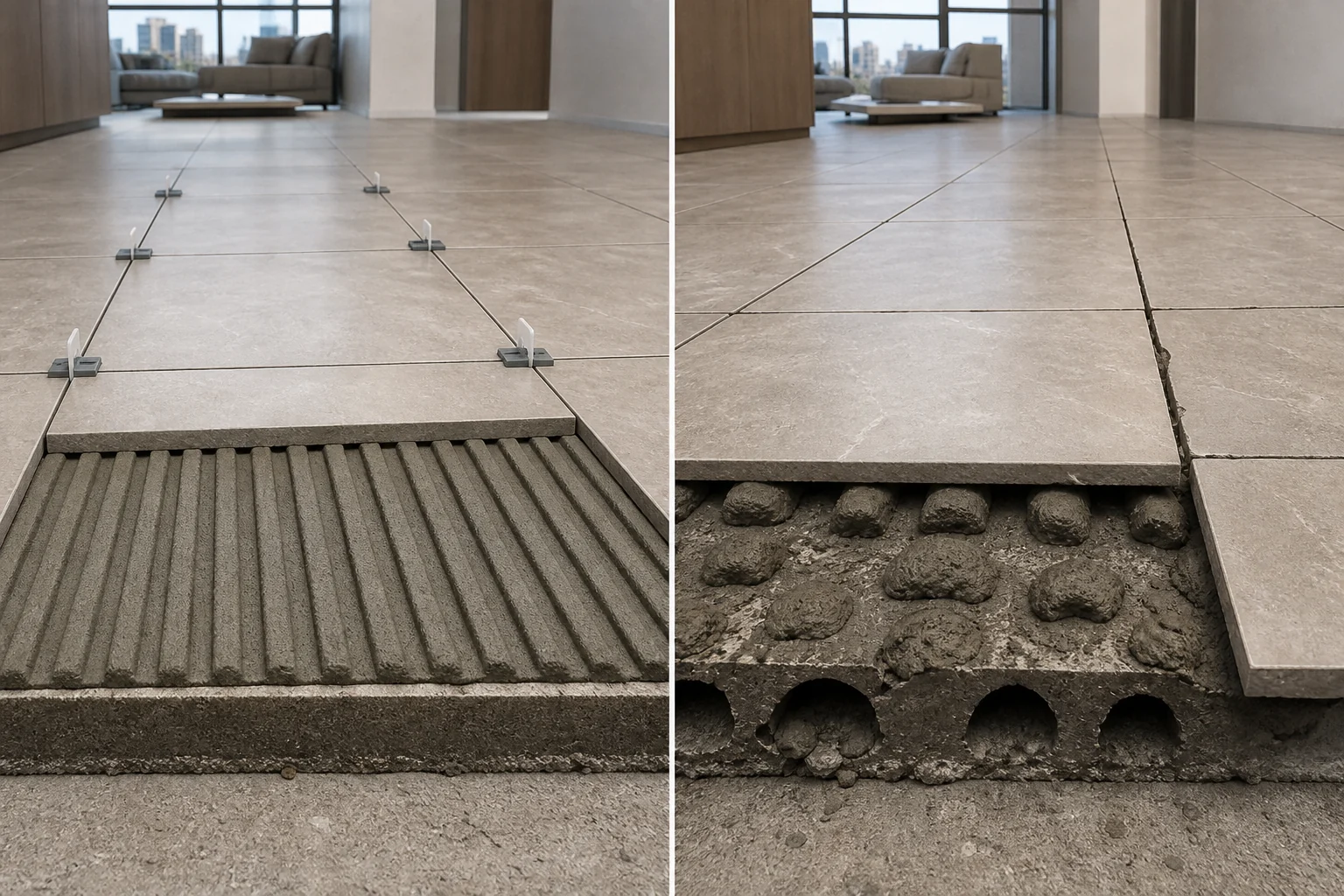

瓷砖满浆铺贴与点状铺贴对比图
左:推荐做法,粘结层梳理均匀、覆盖充分且砖缝一致;右:点状粘贴形成空腔,容易空鼓、崩边和高低差。
墙面铲除失效基层,局部找平;耐水腻子配底漆和两遍面漆,深色墙先做样板全屋挂网作为万能防裂、腻子未干赶工、用厚腻子强行找平侧光检查波浪和砂痕;阴阳角顺直,漆膜无透底流坠,剩余同批次面漆留存修补

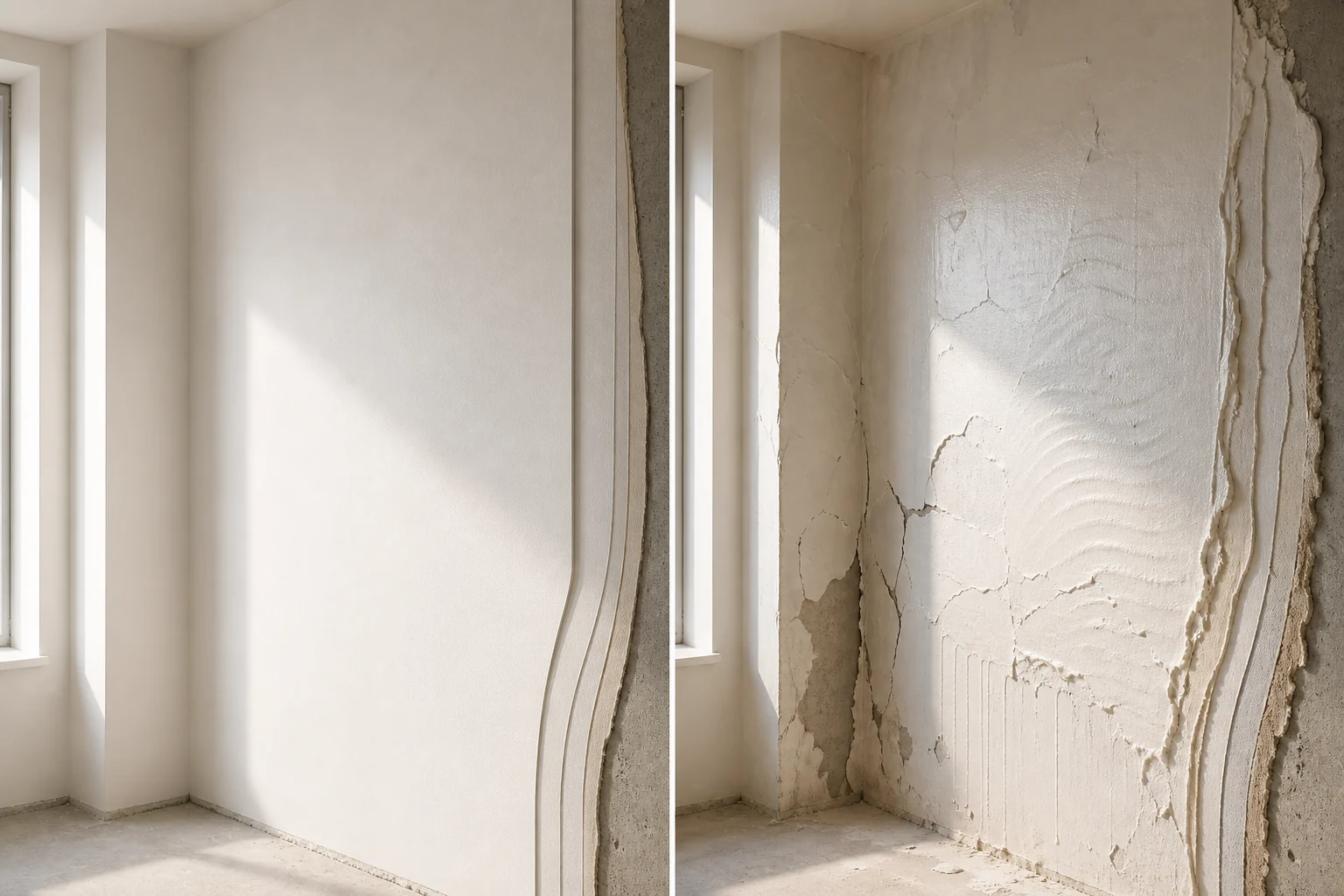

墙面薄层找平与厚腻子开裂对比图
左:推荐做法,基层处理后薄层找平,侧光下平顺;右:厚腻子赶工,出现波浪、裂缝和脱层。
吊顶只在设备、管线、窗帘盒和必要灯位处做;转角用整板或错缝并加强处理层高不足仍全屋吊平顶、复杂灯槽和难清洁造型龙骨间距与吊点可靠,设备留检修口;板缝错开,螺钉防锈,灯具散热空间足够

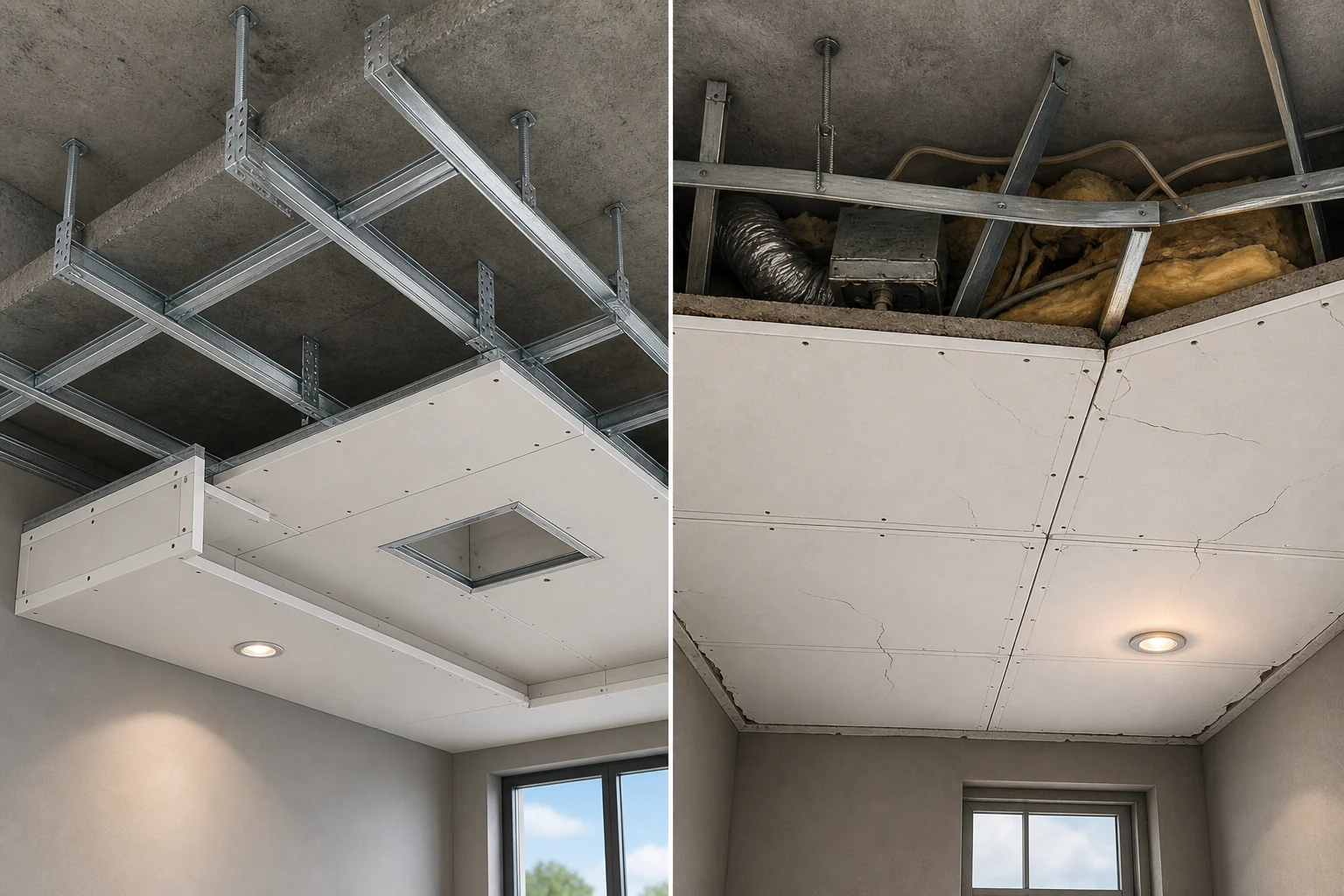

石膏板吊顶规范龙骨与错误施工对比图
左:推荐做法,龙骨吊点可靠、板缝错开并留检修口;右:龙骨稀疏变形、接缝集中且设备不可检修。
卫生间排水先确定完成面标高和地漏位置,淋浴区形成连续坡度;干湿区按净尺寸决定是否隔断仅追求隐藏地漏、长条地漏或极窄玻璃隔断,忽略清洁与排水现场泼水,无积水和倒坡;地漏、马桶、台盆、角阀逐项试水并检查渗漏

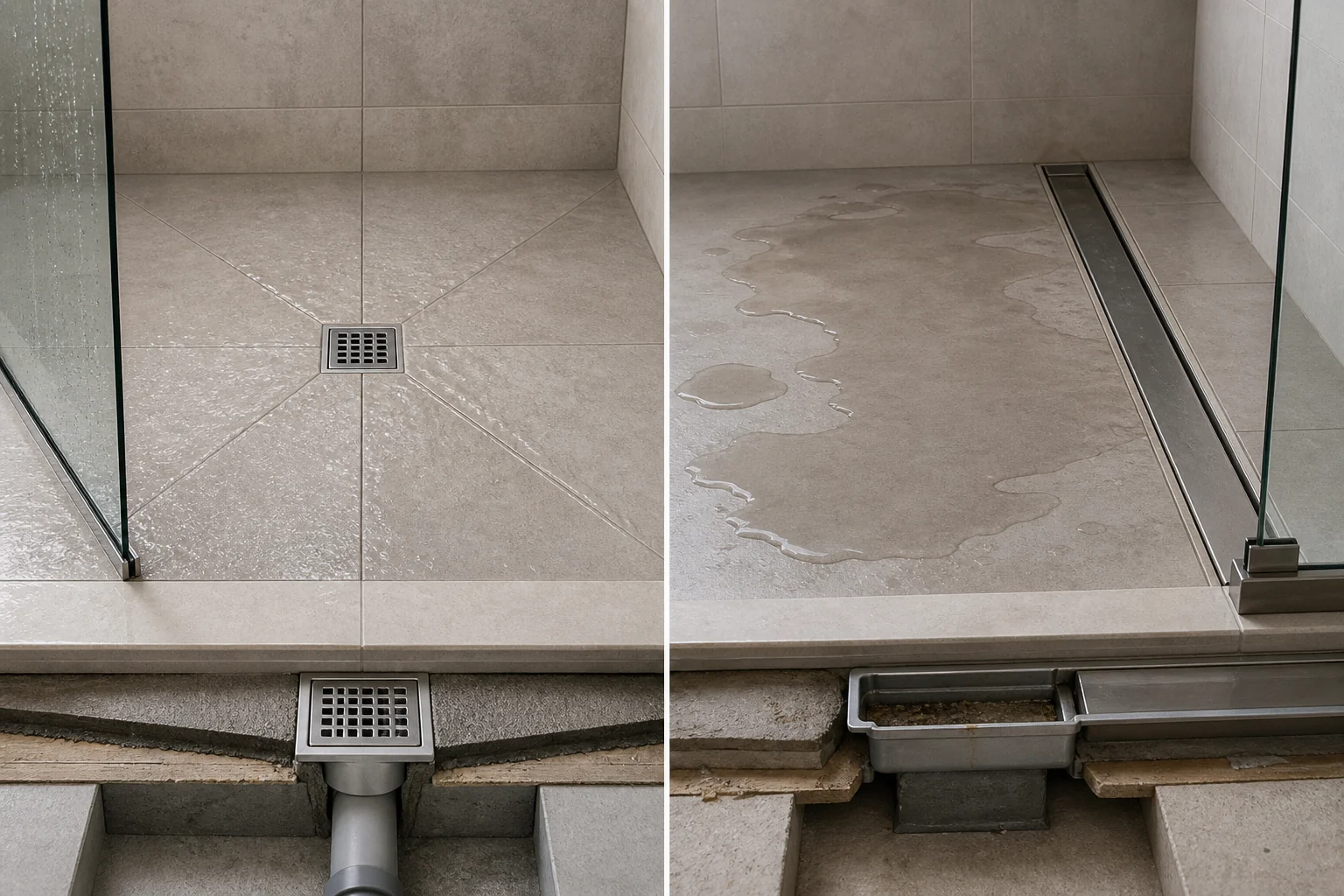

淋浴区正确找坡与倒坡积水对比图
左:推荐做法,坡度连续、地漏可清理且水流集中;右:只追求长条地漏造型却出现倒坡、积水和清洁死角。

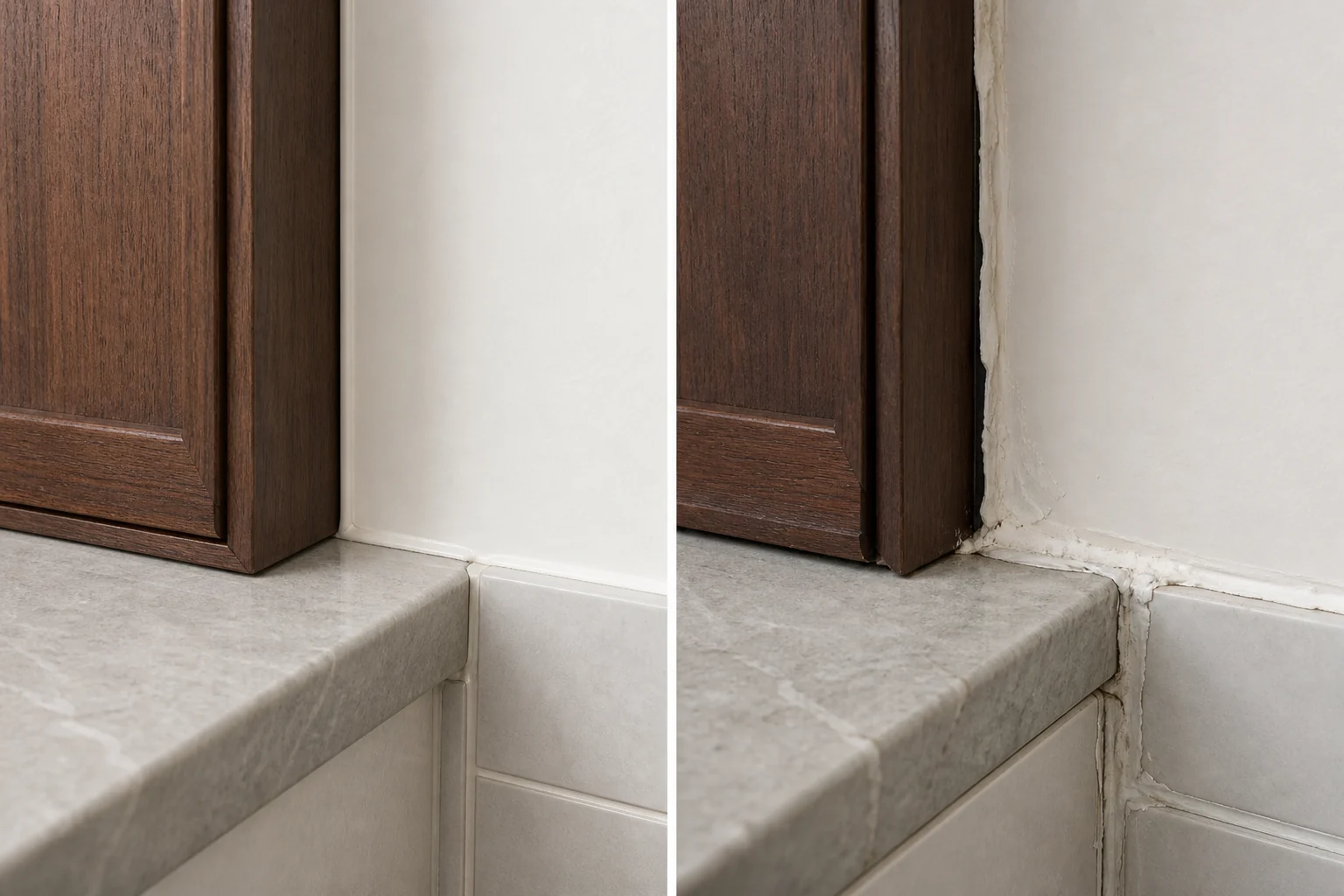

收口优先通过尺寸、压条、阴影缝或同材质封板解决,胶只用于必要的弹性连接用大量美容胶修补尺寸错误,异材硬碰且不给伸缩余量远看线条连续,近看缝宽一致;潮湿区使用适配密封胶并保证基层干燥洁净
柜体与墙面精细收口和厚胶遮缝对比图
左:推荐做法,尺寸准确、缝宽一致,只在必要位置使用细胶缝;右:用厚胶修补尺寸误差,边缘粗糙且更容易开裂发黄。

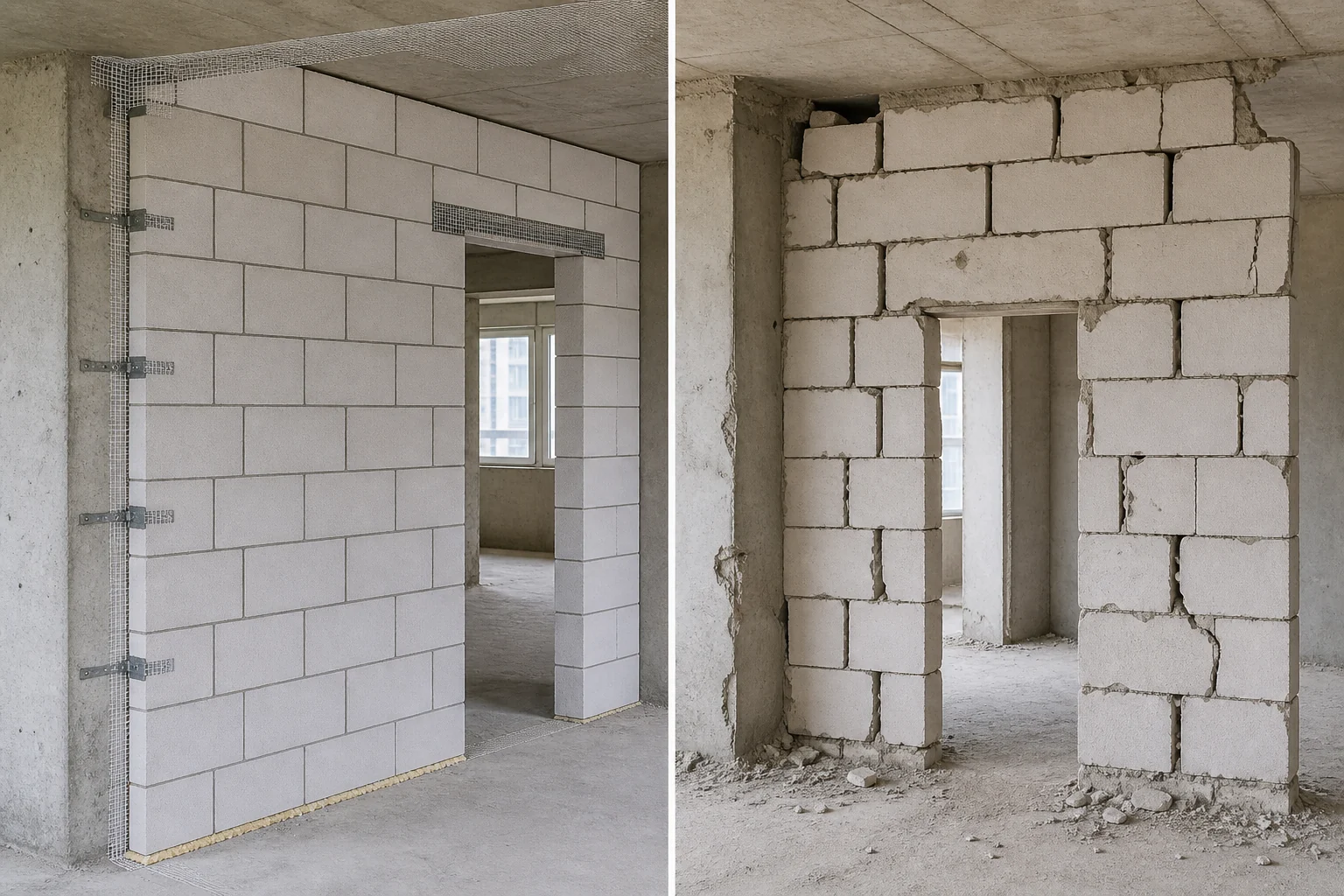

拆改与砌墙先核对结构图并确认非承重构件;轻质砌块错缝砌筑,与原墙设拉结,门洞设可靠过梁,异材交界加强抗裂凭经验拆墙、破坏梁柱或剪力墙;新墙通缝、无拉结、门洞上方直接用碎砖拼接留存拆改确认资料;检查墙体垂直平整、拉结和过梁,水电开槽后不得破坏关键连接
轻质砌块墙规范砌筑与错误砌筑对比图
左:推荐做法,错缝砌筑、设拉结和过梁、交界处加强;右:通缝、缺少连接且门洞薄弱。任何承重结构改动都应先取得专业确认及必要审批。

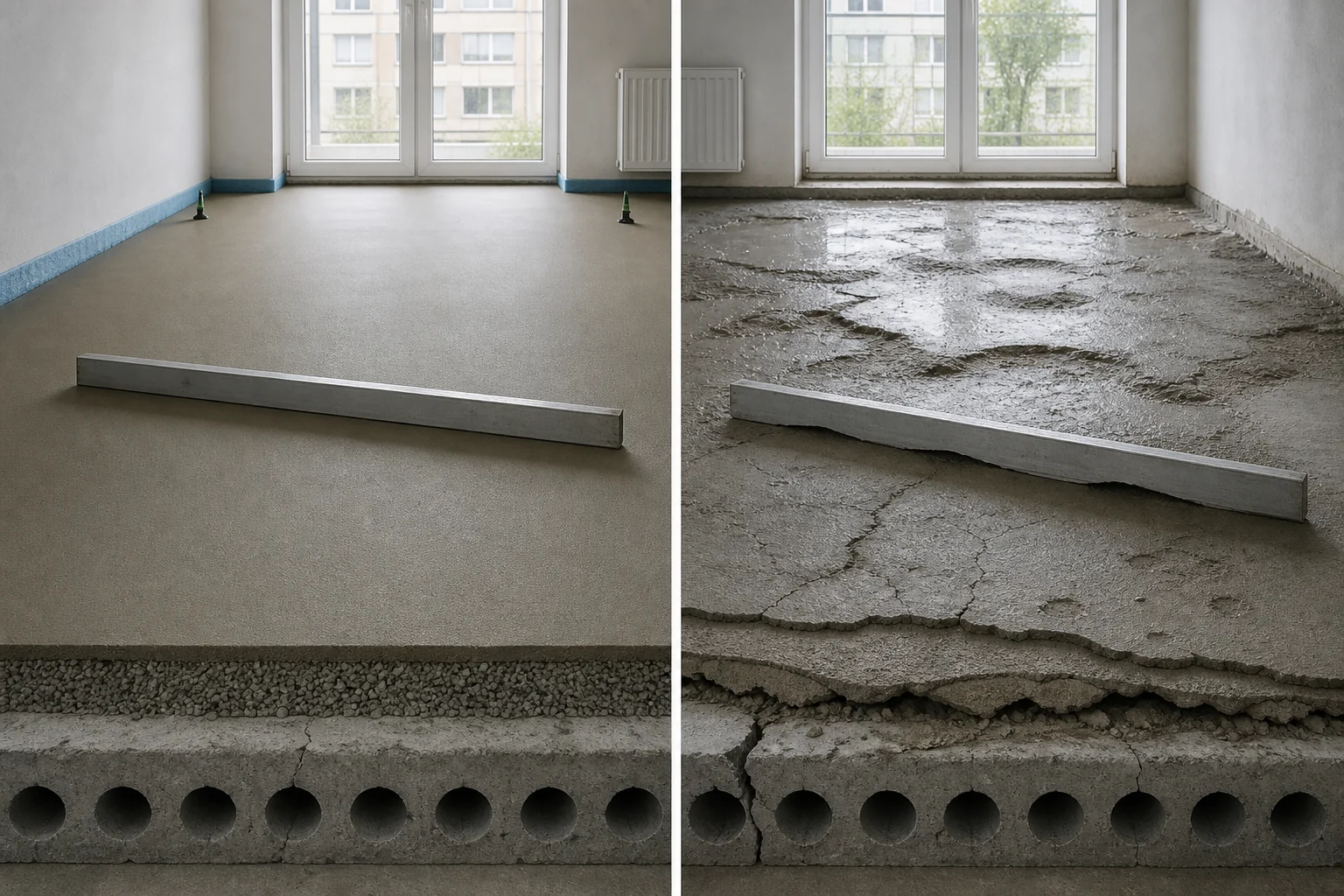

地面找平清理并按材料要求处理基层,先确定完成面标高;控制配比和厚度,必要时设界面层、分格或周边隔离,充分养护干燥在浮灰上直接施工、为了流动性随意加水、一次超厚找平;未干透就铺地板长靠尺检查平整度;敲击排查空鼓,测含水率后再铺木地板,不以表面颜色判断干燥
地面规范找平与开裂空鼓找平对比图
左:推荐做法,基层可靠、标高统一且表面平整;右:基层未处理、材料过湿,产生波浪、开裂和脱层。
门窗安装窗框机械固定并校正方正,框墙缝分层填充和密封;外侧防水、内侧气密,窗台向外找坡并保持排水孔畅通只靠发泡胶固定、泡沫长期裸露;外窗台倒坡,密封胶直接打在浮灰上,堵塞排水孔检查框扇启闭、锁点和玻璃压条;雨后观察渗水,重点查四角、拼接位和窗台,不只看室内胶缝

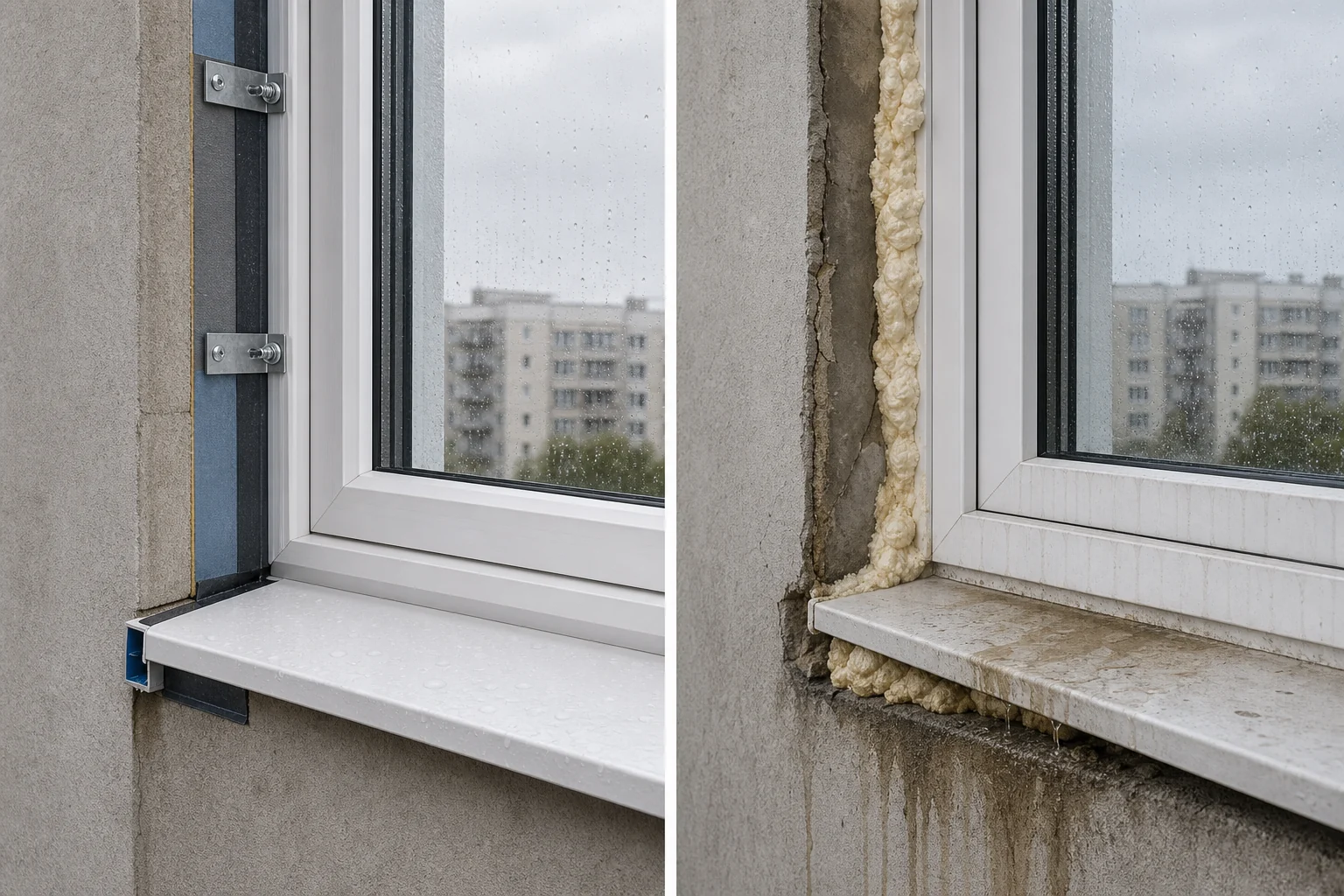

窗框规范固定防水与仅用发泡胶安装对比图
左:推荐做法,可靠固定并形成连续防水、气密层;右:只用发泡胶填缝,外侧无保护且窗台易倒灌。
柜体安装柜体先调平调方再相互连接和固定,墙面误差用封板或现场套割处理;切口重新封边,长层板加支撑,阀门插座可检修柜体硬贴歪墙、宽缝全靠胶;现场锯切后裸露板芯,长层板无支撑,柜体遮住水阀和插座检查柜体水平、对角线、门缝和固定点;满载测试层板,逐一操作铰链滑轨并确认检修空间

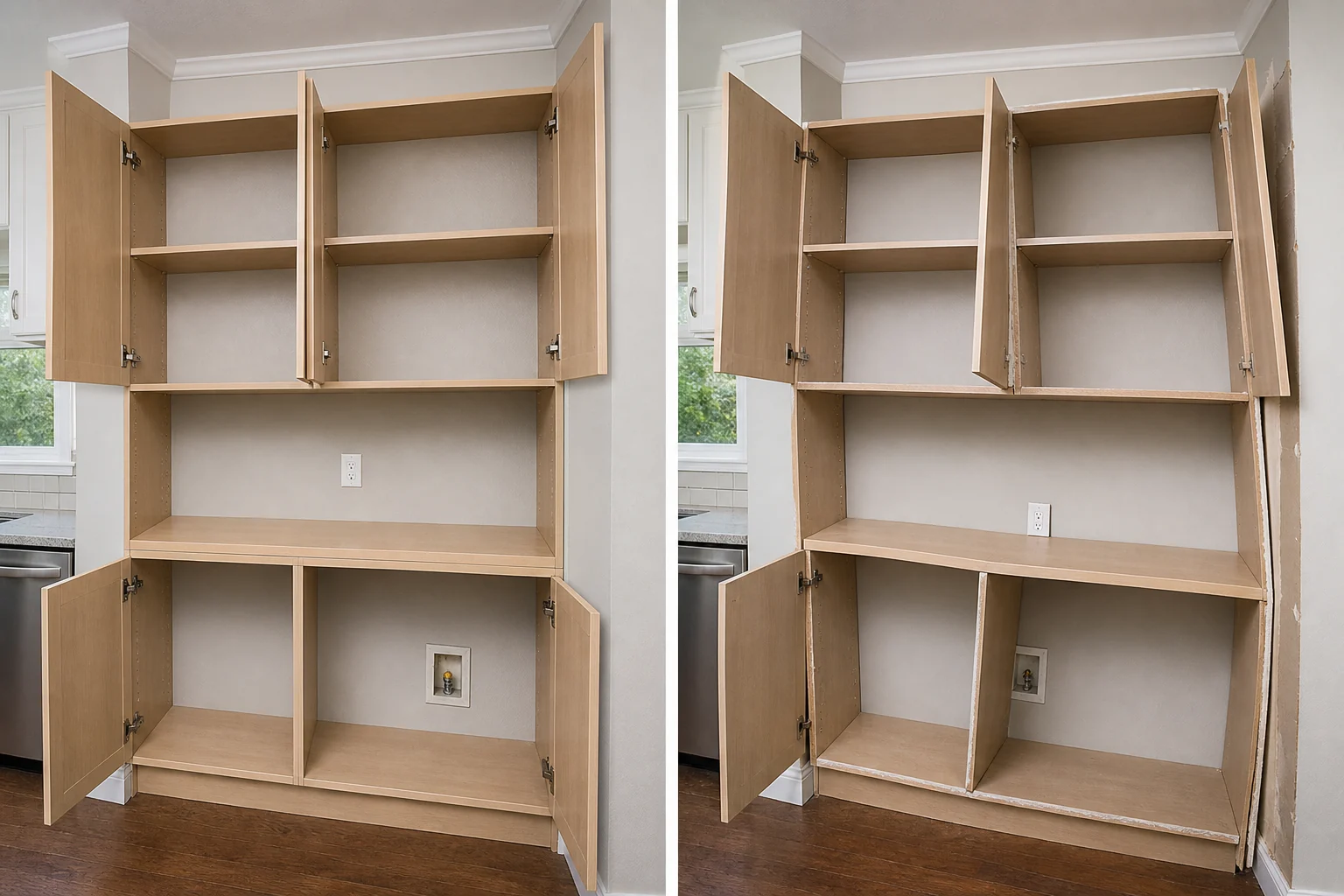

柜体规范安装与歪斜粗糙安装对比图
左:推荐做法,柜体方正、门缝一致且设备点位可用;右:柜体随墙歪斜,板芯裸露、层板下挠且门缝混乱。

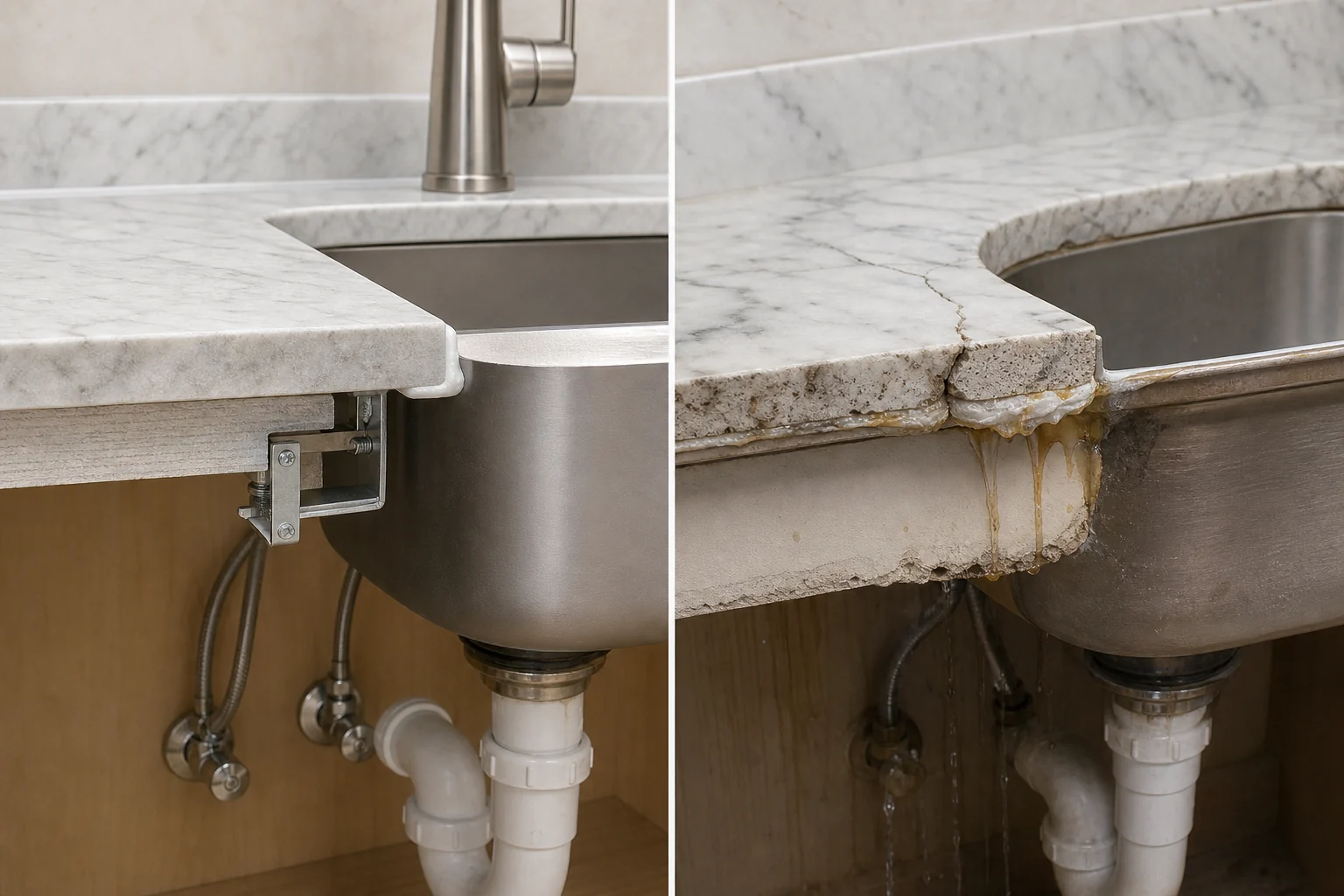

台面与水槽开孔转角平顺并保留足够边距,窄条和接缝处加强支撑;台下盆采用机械承托配合适配密封胶,柜内保留拆修空间台下盆只靠胶粘、石材窄条悬空;开孔有尖角和崩口,用厚胶遮裂缝,水管接头被封死向水槽注满水后检查承托和渗漏;观察台面接缝、开孔四角、挡水条与墙缝,柜内试漏后再收尾
台下盆机械承托与仅靠胶粘对比图
左:推荐做法,水槽有机械承托、开孔边缘完整;右:仅靠胶粘且石材缺少支撑,容易开裂和渗漏。

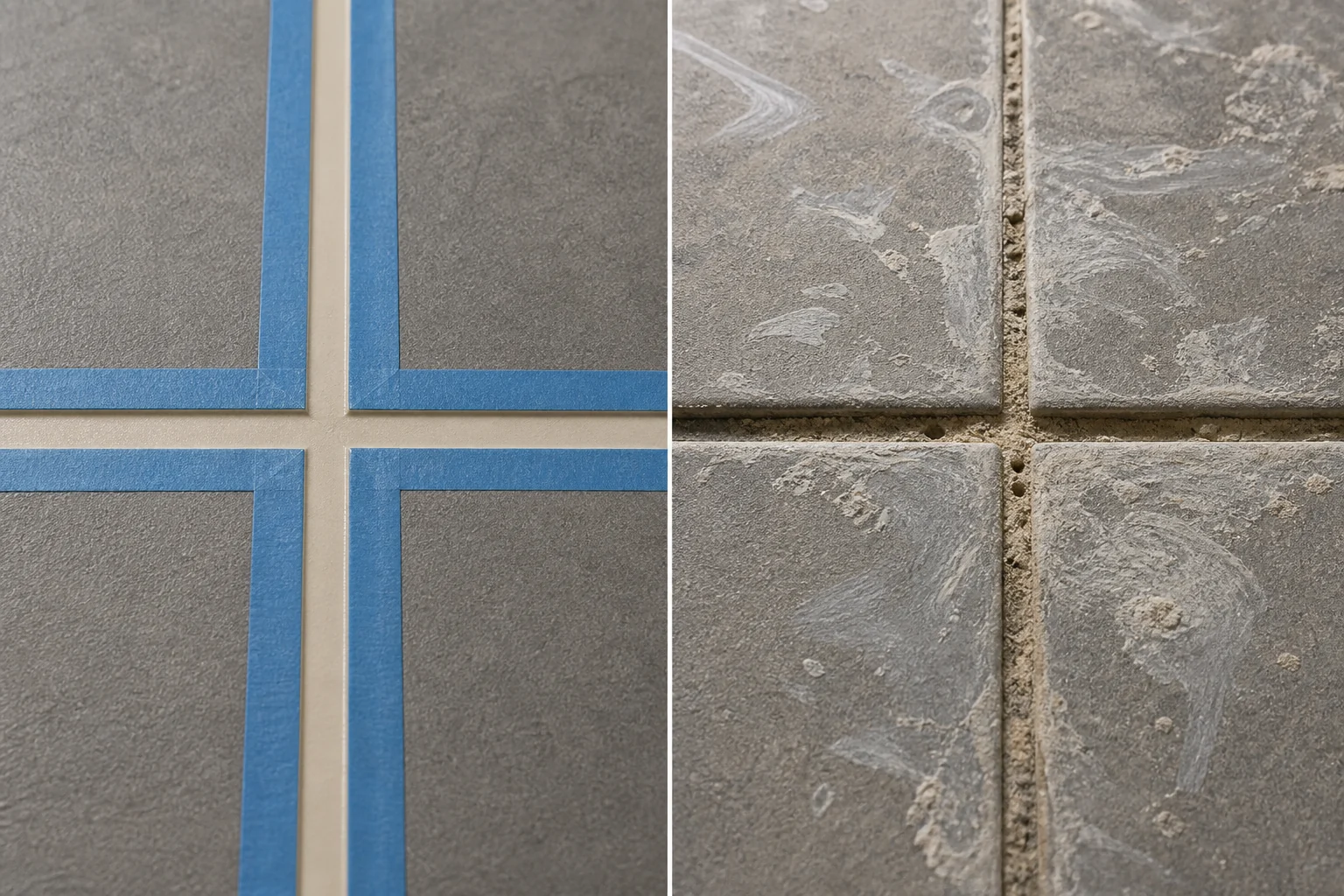

美缝铺贴完成并充分干燥后清缝、除尘;根据缝宽、砖面和使用区域选择材料,先做小样再统一施工砖缝潮湿或有浮灰就施工、只填表面薄层;在柔光砖上不试样,残胶和清洁剂损伤砖面检查填充连续、无针孔脱边和明显色差;重点查十字缝、墙地交界和地漏周边,避免把伸缩缝刚性填死
瓷砖规范清缝美缝与污染脱落对比图
左:推荐做法,砖缝清洁干燥、填充连续且边缘整齐;右:浮灰和潮气未清,出现针孔、脱边与大面积残胶。
卧室隔音先找到噪声路径;轻钢龙骨隔墙用吸声棉填满空腔,板缝错开,周边做弹性密封,插座盒避免背靠背只贴薄“隔音棉”或软包;空腔填充不连续,板缝和周边漏气,插座盒贯通两侧封板前拍摄龙骨、填棉和管线;检查周边密封、门底缝及穿墙孔。隔音是系统工程,单一材料不能保证效果

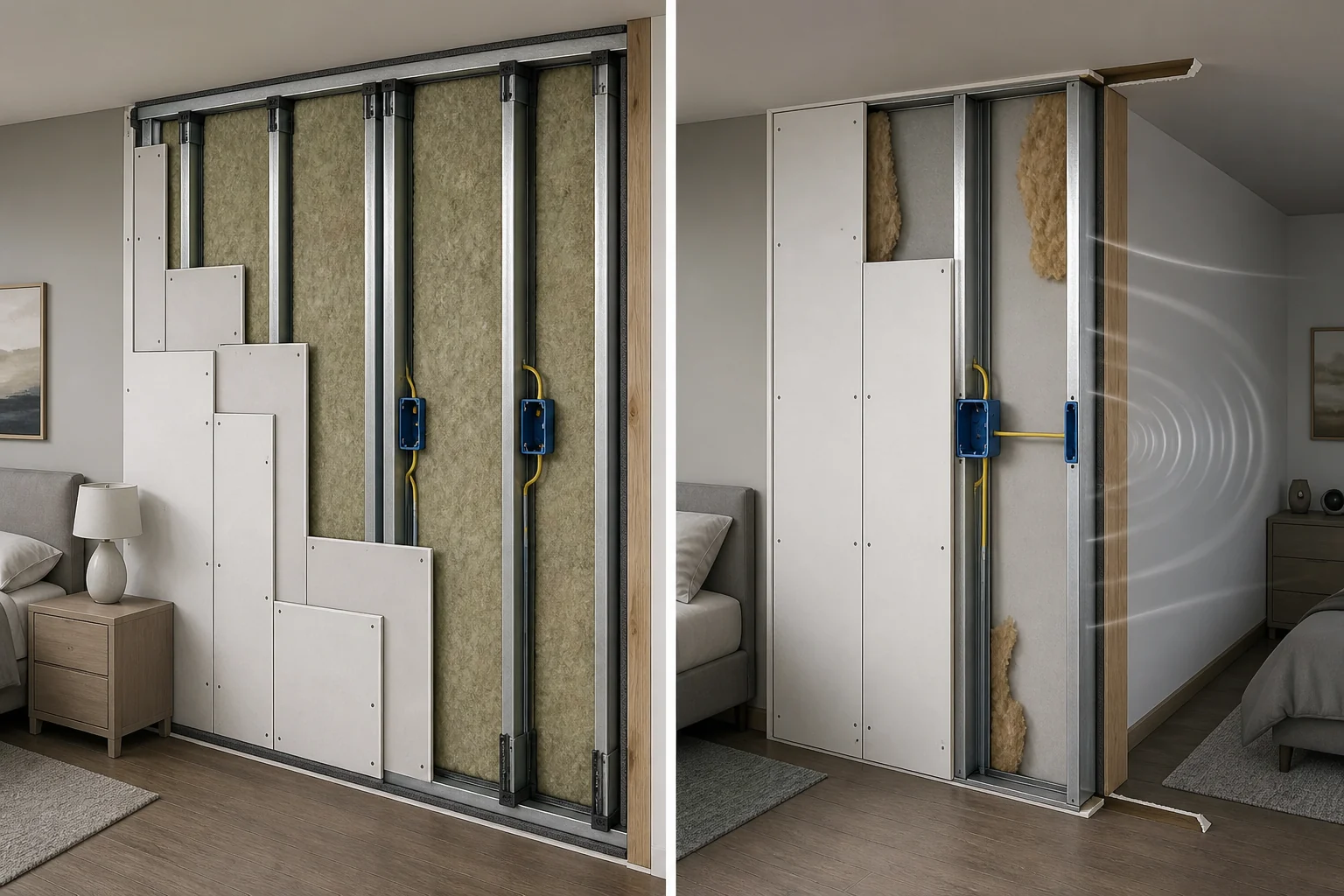

卧室隔墙系统隔音与空腔漏声对比图
左:推荐做法,空腔填充连续、板缝错开且周边密封;右:填充缺失、插座贯通和接缝漏气形成声桥。
木地板基层达到平整度和含水率要求,防潮层或垫层按产品体系施工;板缝错开,四周留伸缩缝,门口和异材交界预排版潮湿基层直接铺、用厚垫层掩盖不平;地板顶死墙面,短缝集中,过门处高低差靠压条硬盖安装前测基层含水率;完工后行走检查异响和松动,观察门口、窗边、柜边是否起拱并保留同批次余料

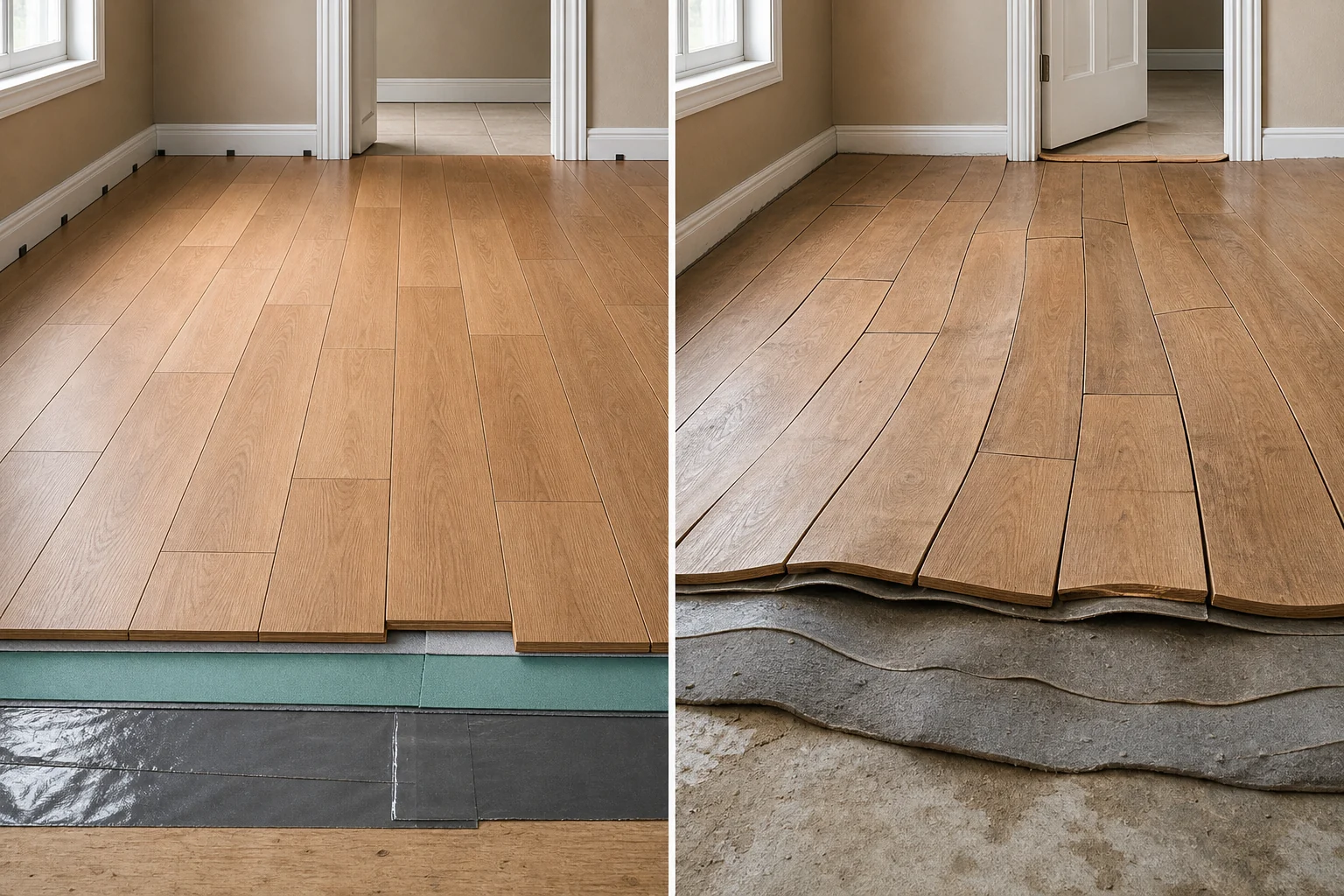

木地板规范铺装与受潮起拱对比图
左:推荐做法,基层平整干燥、防潮层连续且预留伸缩缝;右:潮湿不平基层导致异响、翘曲和起拱。
选择顺序:先保证结构安全、水电、防水、排水和基层,再考虑瓷砖尺寸、吊顶、灯光与柜门造型。预算不足时,宁可减少柜子和造型,也不要压缩隐蔽工程的检测、材料与整改费用。

材料与工艺控制表

类别20万档30万档40万档验收重点
地砖800×800柔光750×1500柔光750×1500或重点区大砖同批次、色号、平整度、空鼓率
乳胶漆基础净味系列中档耐擦洗系列更高耐擦洗及颜色稳定性底漆数量、面漆遍数、剩余材料留存
柜体国产颗粒板品牌颗粒板颗粒板+局部欧松板板材型号、环保报告、背板厚度、封边
柜门常规平板门哑光平板门局部一门到顶变形风险、拉直器条件、色差
五金国产基础国产优质国产高配或局部进口品牌型号写入合同,铰链数量足够
吊顶局部边吊重点区局部平顶客餐厅系统化无主灯检修口、转角防裂、灯具散热
卫生间基础成品洁具国产中档舒适度与五金升级闭水试验、坡度、地漏排水、角阀渗漏
不建议为“零甲醛”宣传额外付费。任何人造板都应核对具体品牌、型号、执行标准和检测报告。重点关注交付批次与送检样品是否一致。

签约与核价清单

合同必须量化

  • 水电:单价、预计米数、点位图和封顶价
  • 瓦工:铺贴面积、规格加价、倒角及背胶
  • 木工:吊顶展开面积、灯槽和窗帘盒
  • 油工:墙顶面积、腻子/底漆/面漆遍数
  • 定制:逐柜尺寸、投影面积和五金数量
  • 运输:上楼、搬运、垃圾清运和二次进场

付款节点建议

  • 签约:不超过合同额30%
  • 水电验收:累计不超过50%
  • 泥木验收:累计不超过70%
  • 油工及安装完成:累计不超过90%
  • 整体验收后:支付至95%
  • 保留5%质保款,按合同约定结算

增项控制公式

允许增项金额 = 实际新增工程量 × 合同固定单价 无书面确认、无现场测量、无单价依据 = 不进入结算 30万档预警线:已签合同+已确认增项 ≥ 27万元时,立即停止非必要追加
最终建议:选择30万元档。将视觉预算集中在客餐厅,把基础施工与定制柜总额控制在16.5万元以内,签约总额不超过27万元,保留3万元解决现场问题。若还需中央空调和全套家具家电,应另准备10~18万元,或明确从柜体、灯光和门类中继续删减。
